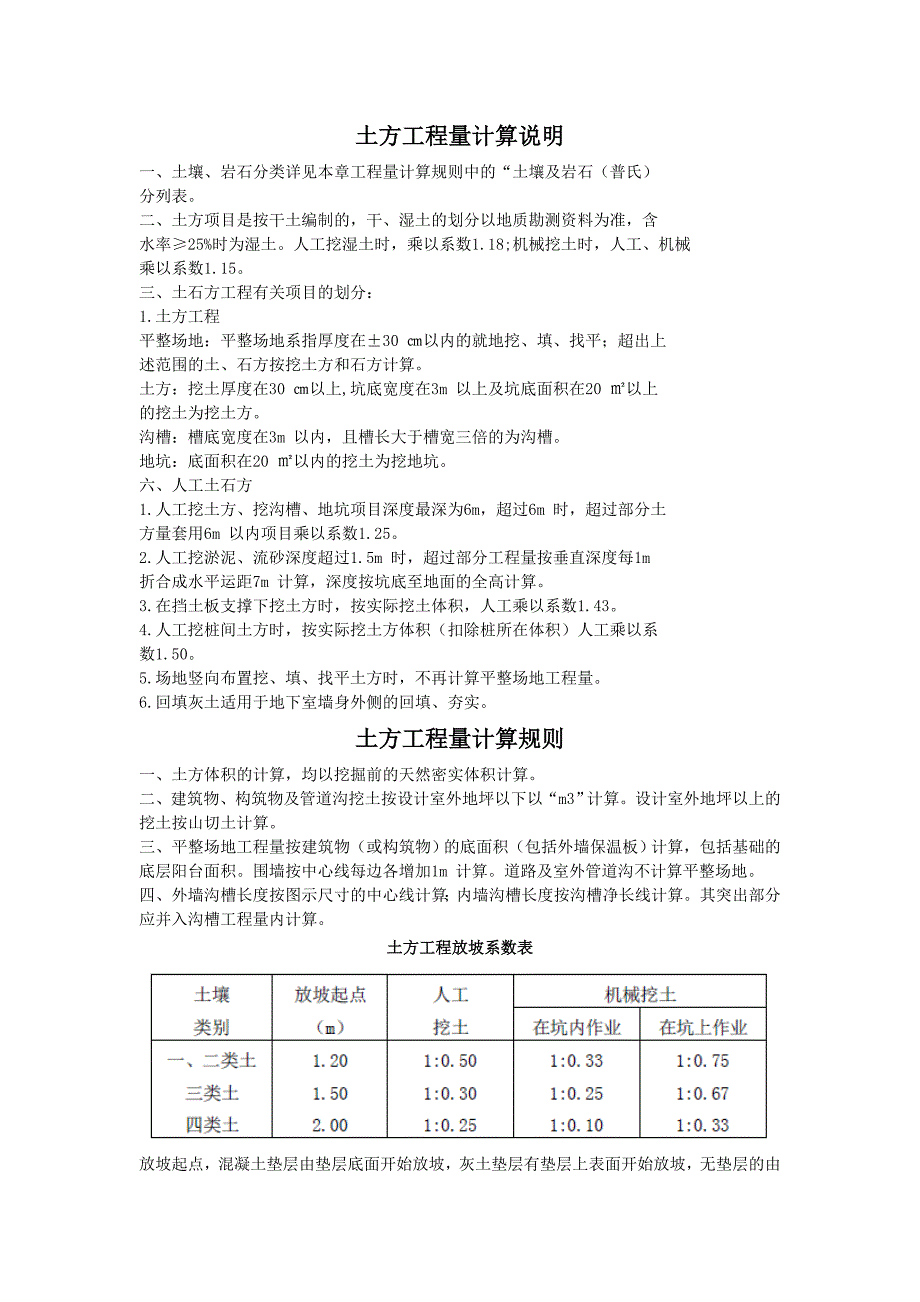

1、土方工程量计算说明一、土壤、岩石分类详见本章工程量计算规则中的“土壤及岩石(普氏)分列表。二、土方项目是按干土编制的,干、湿土的划分以地质勘测资料为准,含水率25%时为湿土。人工挖湿土时,乘以系数1.18;机械挖土时,人工、机械乘以系数1.15。三、土石方工程有关项目的划分:1.土方工程平整场地:平整场地系指厚度在30 以内的就地挖、填、找平;超出上述范围的土、石方按挖土方和石方计算。土方:挖土厚度在30 以上,坑底宽度在3m 以上及坑底面积在20 以上的挖土为挖土方。沟槽:槽底宽度在3m 以内,且槽长大于槽宽三倍的为沟槽。地坑:底面积在20 以内的挖土为挖地坑。六、人工土石方1.人工挖土方、

2、挖沟槽、地坑项目深度最深为6m,超过6m 时,超过部分土方量套用6m 以内项目乘以系数1.25。2.人工挖淤泥、流砂深度超过1.5m 时,超过部分工程量按垂直深度每1m折合成水平运距7m 计算,深度按坑底至地面的全高计算。3.在挡土板支撑下挖土方时,按实际挖土体积,人工乘以系数1.43。4.人工挖桩间土方时,按实际挖土方体积(扣除桩所在体积)人工乘以系数1.50。5.场地竖向布置挖、填、找平土方时,不再计算平整场地工程量。6.回填灰土适用于地下室墙身外侧的回填、夯实。土方工程量计算规则一、土方体积的计算,均以挖掘前的天然密实体积计算。二、建筑物、构筑物及管道沟挖土按设计室外地坪以下以“m3”计

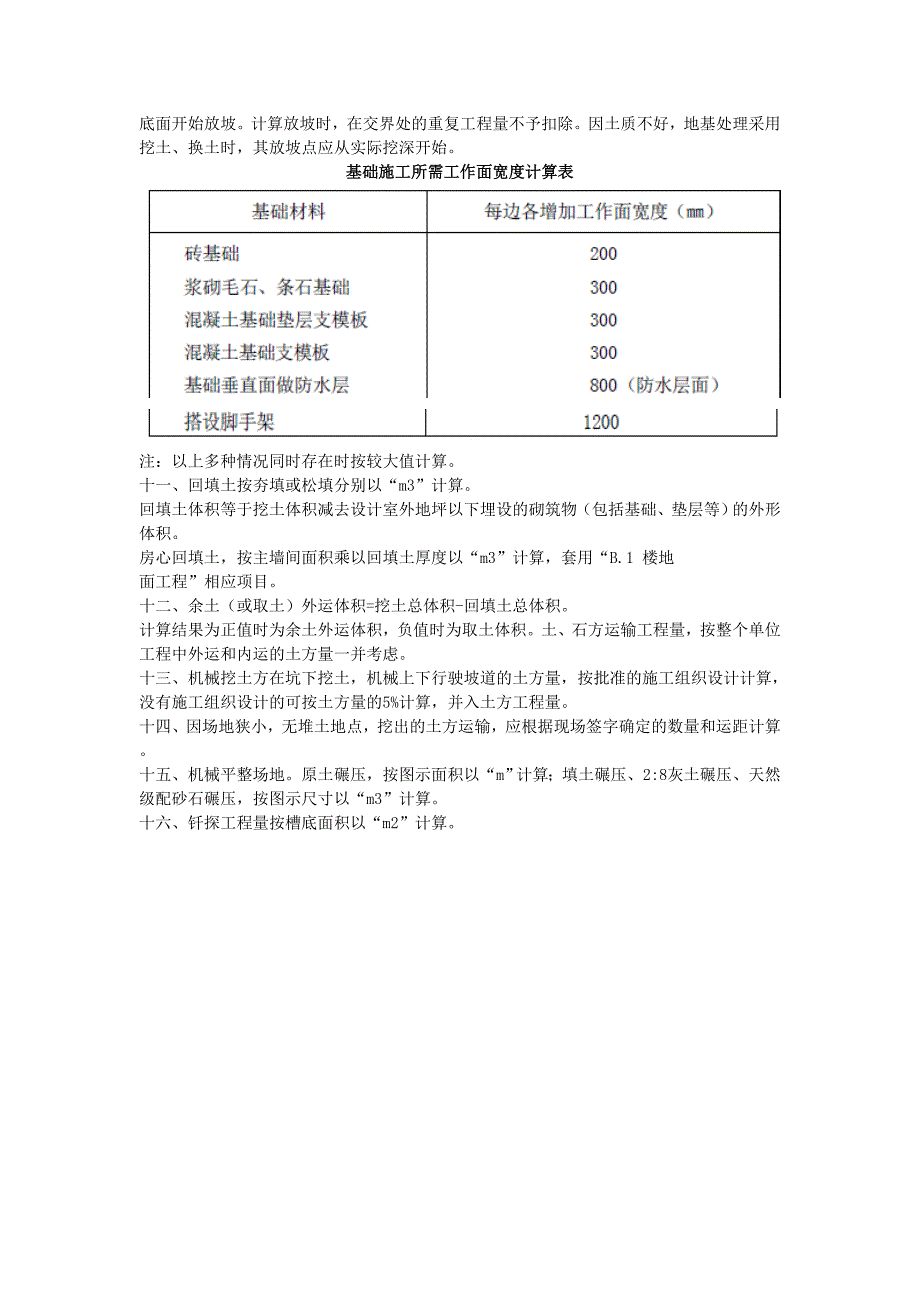

3、算。设计室外地坪以上的挖土按山切土计算。三、平整场地工程量按建筑物(或构筑物)的底面积(包括外墙保温板)计算,包括基础的底层阳台面积。围墙按中心线每边各增加1m 计算。道路及室外管道沟不计算平整场地。四、外墙沟槽长度按图示尺寸的中心线计算;内墙沟槽长度按沟槽净长线计算。其突出部分应并入沟槽工程量内计算。土方工程放坡系数表放坡起点,混凝土垫层由垫层底面开始放坡,灰土垫层有垫层上表面开始放坡,无垫层的由底面开始放坡。计算放坡时,在交界处的重复工程量不予扣除。因土质不好,地基处理采用挖土、换土时,其放坡点应从实际挖深开始。基础施工所需工作面宽度计算表注:以上多种情况同时存在时按较大值计算。十一、回填

4、土按夯填或松填分别以“m3”计算。回填土体积等于挖土体积减去设计室外地坪以下埋设的砌筑物(包括基础、垫层等)的外形体积。房心回填土,按主墙间面积乘以回填土厚度以“m3”计算,套用“b.1 楼地面工程”相应项目。十二、余土(或取土)外运体积=挖土总体积-回填土总体积。计算结果为正值时为余土外运体积,负值时为取土体积。土、石方运输工程量,按整个单位工程中外运和内运的土方量一并考虑。十三、机械挖土方在坑下挖土,机械上下行驶坡道的土方量,按批准的施工组织设计计算,没有施工组织设计的可按土方量的5%计算,并入土方工程量。十四、因场地狭小,无堆土地点,挖出的土方运输,应根据现场签字确定的数量和运距计算。十

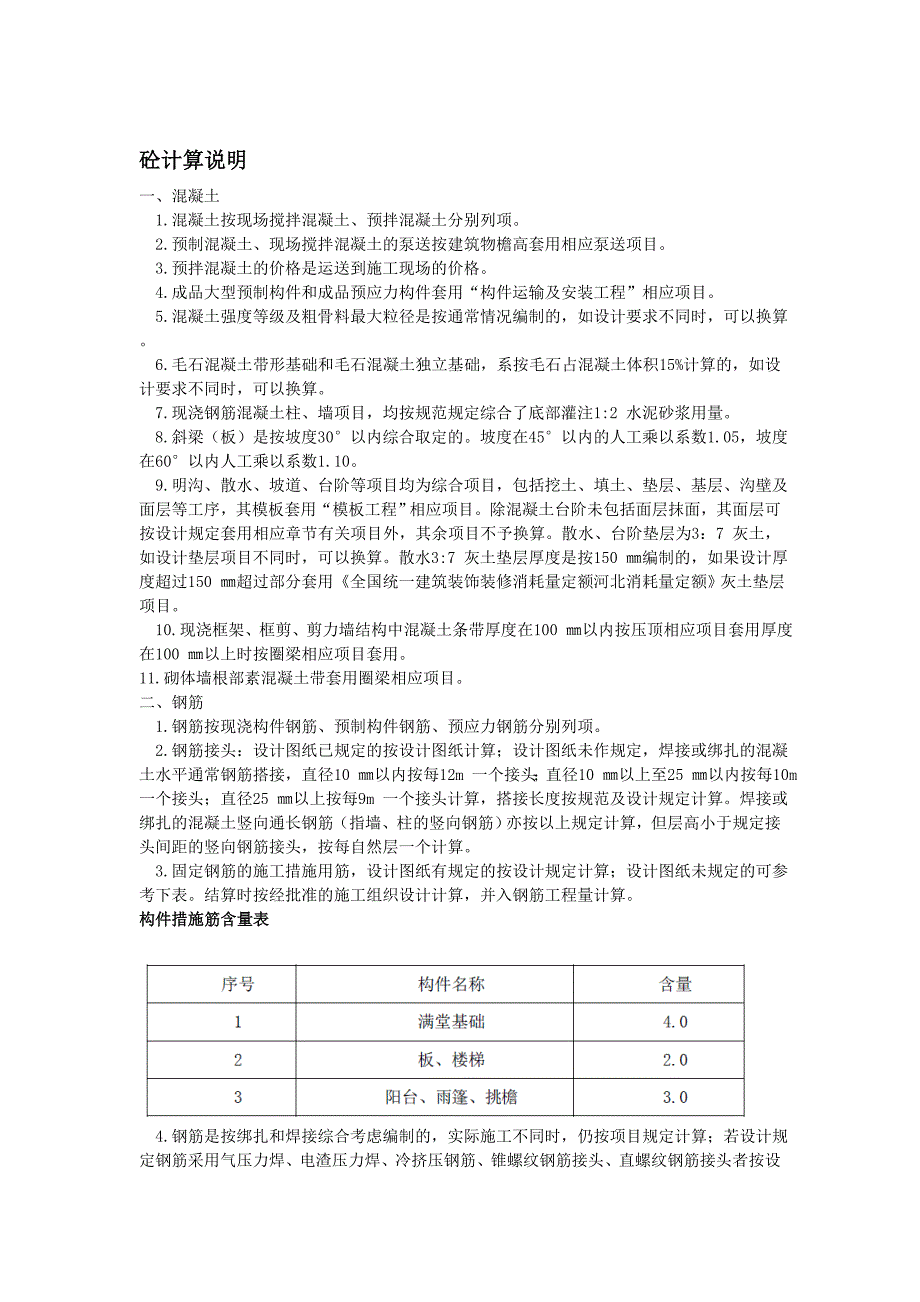

5、五、机械平整场地。原土碾压,按图示面积以“m”计算;填土碾压、2:8灰土碾压、天然级配砂石碾压,按图示尺寸以“m3”计算。十六、钎探工程量按槽底面积以“m2”计算。砼计算说明一、混凝土1.混凝土按现场搅拌混凝土、预拌混凝土分别列项。2.预制混凝土、现场搅拌混凝土的泵送按建筑物檐高套用相应泵送项目。3.预拌混凝土的价格是运送到施工现场的价格。4.成品大型预制构件和成品预应力构件套用“构件运输及安装工程”相应项目。5.混凝土强度等级及粗骨料最大粒径是按通常情况编制的,如设计要求不同时,可以换算。6.毛石混凝土带形基础和毛石混凝土独立基础,系按毛石占混凝土体积15%计算的,如设计要求不同时,可以换算

6、。7.现浇钢筋混凝土柱、墙项目,均按规范规定综合了底部灌注1:2 水泥砂浆用量。8.斜梁(板)是按坡度30以内综合取定的。坡度在45以内的人工乘以系数1.05,坡度在60以内人工乘以系数1.10。9.明沟、散水、坡道、台阶等项目均为综合项目,包括挖土、填土、垫层、基层、沟壁及面层等工序,其模板套用“模板工程”相应项目。除混凝土台阶未包括面层抹面,其面层可按设计规定套用相应章节有关项目外,其余项目不予换算。散水、台阶垫层为3:7 灰土,如设计垫层项目不同时,可以换算。散水3:7 灰土垫层厚度是按150 编制的,如果设计厚度超过150 超过部分套用全国统一建筑装饰装修消耗量定额河北消耗量定额灰土垫

7、层项目。10.现浇框架、框剪、剪力墙结构中混凝土条带厚度在100 以内按压顶相应项目套用厚度在100 以上时按圈梁相应项目套用。11.砌体墙根部素混凝土带套用圈梁相应项目。二、钢筋1.钢筋按现浇构件钢筋、预制构件钢筋、预应力钢筋分别列项。2.钢筋接头:设计图纸已规定的按设计图纸计算;设计图纸未作规定,焊接或绑扎的混凝土水平通常钢筋搭接,直径10 以内按每12m 一个接头;直径10 以上至25 以内按每10m 一个接头;直径25 以上按每9m 一个接头计算,搭接长度按规范及设计规定计算。焊接或绑扎的混凝土竖向通长钢筋(指墙、柱的竖向钢筋)亦按以上规定计算,但层高小于规定接头间距的竖向钢筋接头,按

8、每自然层一个计算。3.固定钢筋的施工措施用筋,设计图纸有规定的按设计规定计算;设计图纸未规定的可参考下表。结算时按经批准的施工组织设计计算,并入钢筋工程量计算。构件措施筋含量表 4.钢筋是按绑扎和焊接综合考虑编制的,实际施工不同时,仍按项目规定计算;若设计规定钢筋采用气压力焊、电渣压力焊、冷挤压钢筋、锥螺纹钢筋接头、直螺纹钢筋接头者按设计规定套用相应项目,同时不再计算钢筋的搭接。工程量计算规则一、混凝土及钢筋混凝土项目除另有规定者外,均按图示尺寸以构件的实体积计算,不扣除钢筋混凝土中的钢筋、预埋铁件、螺栓所占的体积。用型钢代替钢筋骨架时,按设计图纸用量每吨扣减0.1m3混凝土体积。二、现浇混凝

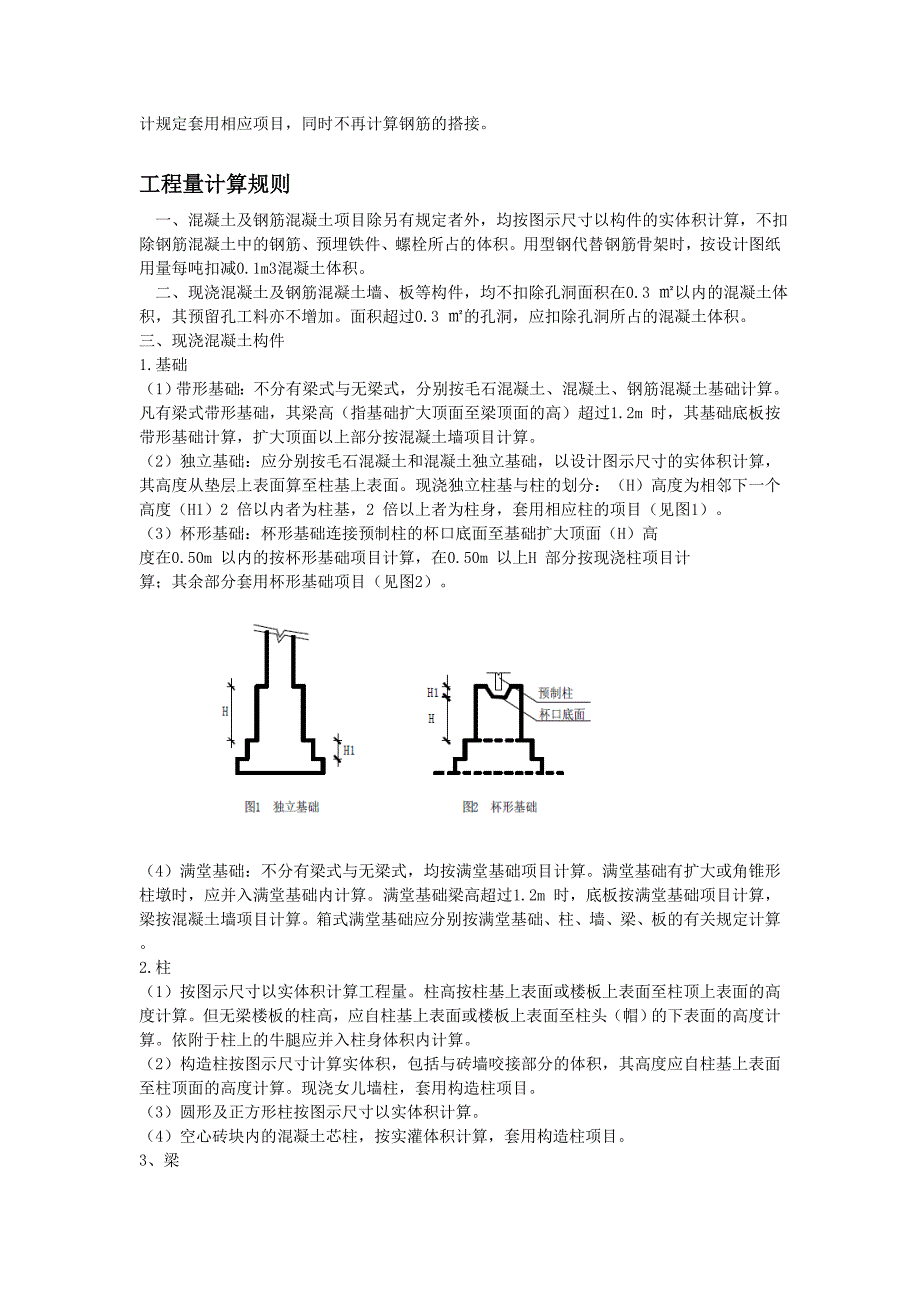

9、土及钢筋混凝土墙、板等构件,均不扣除孔洞面积在0.3 以内的混凝土体积,其预留孔工料亦不增加。面积超过0.3 的孔洞,应扣除孔洞所占的混凝土体积。三、现浇混凝土构件1.基础(1)带形基础:不分有梁式与无梁式,分别按毛石混凝土、混凝土、钢筋混凝土基础计算。凡有梁式带形基础,其梁高(指基础扩大顶面至梁顶面的高)超过1.2m 时,其基础底板按带形基础计算,扩大顶面以上部分按混凝土墙项目计算。(2)独立基础:应分别按毛石混凝土和混凝土独立基础,以设计图示尺寸的实体积计算,其高度从垫层上表面算至柱基上表面。现浇独立柱基与柱的划分:(h)高度为相邻下一个高度(h1)2 倍以内者为柱基,2 倍以上者为柱身,

10、套用相应柱的项目(见图1) 。(3)杯形基础:杯形基础连接预制柱的杯口底面至基础扩大顶面(h)高度在0.50m 以内的按杯形基础项目计算,在0.50m 以上h 部分按现浇柱项目计算;其余部分套用杯形基础项目(见图2) 。(4)满堂基础:不分有梁式与无梁式,均按满堂基础项目计算。满堂基础有扩大或角锥形柱墩时,应并入满堂基础内计算。满堂基础梁高超过1.2m 时,底板按满堂基础项目计算,梁按混凝土墙项目计算。箱式满堂基础应分别按满堂基础、柱、墙、梁、板的有关规定计算。2.柱(1)按图示尺寸以实体积计算工程量。柱高按柱基上表面或楼板上表面至柱顶上表面的高度计算。但无梁楼板的柱高,应自柱基上表面或楼板上

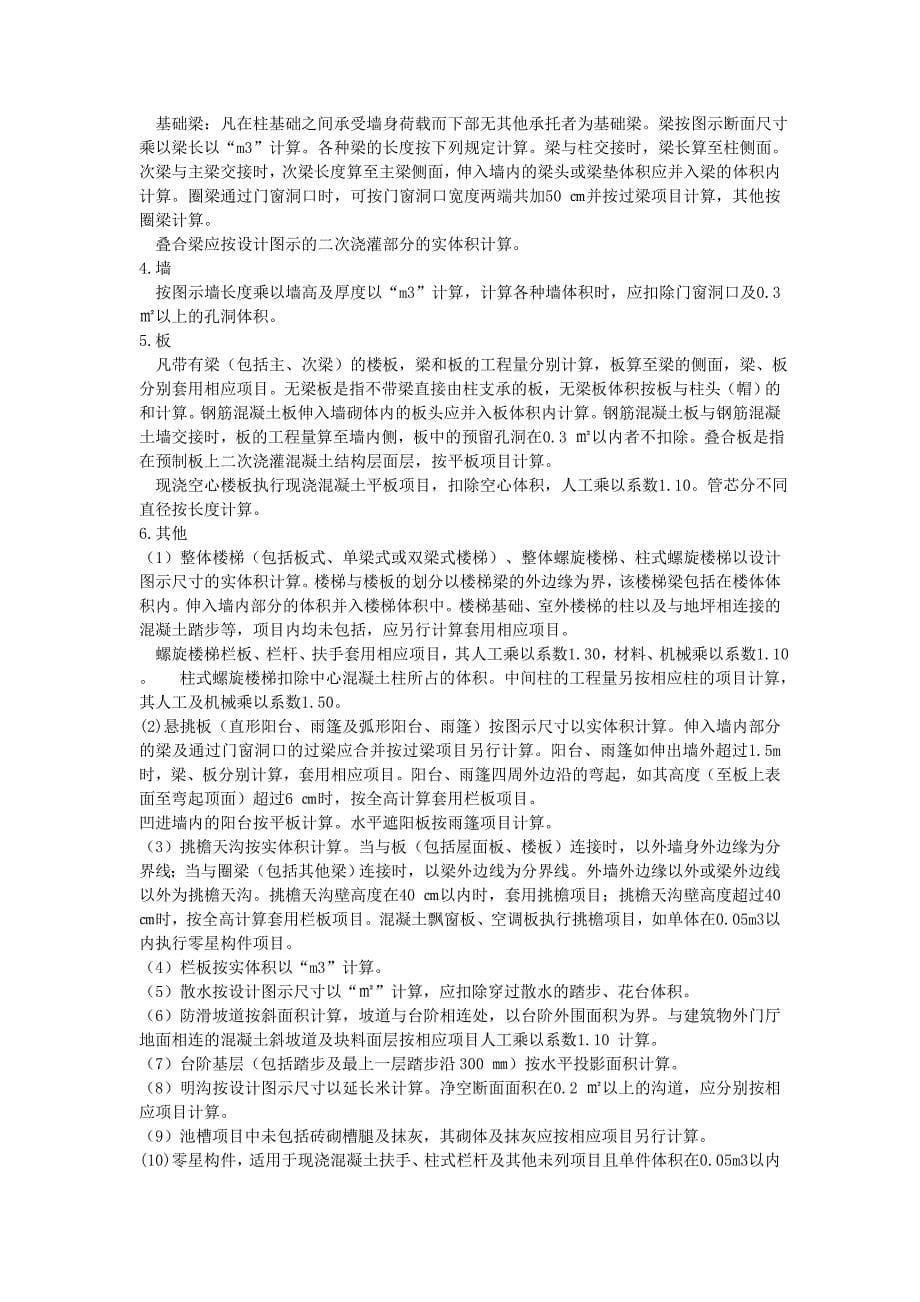

11、表面至柱头(帽)的下表面的高度计算。依附于柱上的牛腿应并入柱身体积内计算。(2)构造柱按图示尺寸计算实体积,包括与砖墙咬接部分的体积,其高度应自柱基上表面至柱顶面的高度计算。现浇女儿墙柱,套用构造柱项目。(3)圆形及正方形柱按图示尺寸以实体积计算。(4)空心砖块内的混凝土芯柱,按实灌体积计算,套用构造柱项目。3、梁 基础梁:凡在柱基础之间承受墙身荷载而下部无其他承托者为基础梁。梁按图示断面尺寸乘以梁长以“m3”计算。各种梁的长度按下列规定计算。梁与柱交接时,梁长算至柱侧面。次梁与主梁交接时,次梁长度算至主梁侧面,伸入墙内的梁头或梁垫体积应并入梁的体积内计算。圈梁通过门窗洞口时,可按门窗洞口宽度

12、两端共加50 并按过梁项目计算,其他按圈梁计算。叠合梁应按设计图示的二次浇灌部分的实体积计算。4.墙按图示墙长度乘以墙高及厚度以“m3”计算,计算各种墙体积时,应扣除门窗洞口及0.3 以上的孔洞体积。5.板凡带有梁(包括主、次梁)的楼板,梁和板的工程量分别计算,板算至梁的侧面,梁、板分别套用相应项目。无梁板是指不带梁直接由柱支承的板,无梁板体积按板与柱头(帽)的和计算。钢筋混凝土板伸入墙砌体内的板头应并入板体积内计算。钢筋混凝土板与钢筋混凝土墙交接时,板的工程量算至墙内侧,板中的预留孔洞在0.3 以内者不扣除。叠合板是指在预制板上二次浇灌混凝土结构层面层,按平板项目计算。现浇空心楼板执行现浇混

13、凝土平板项目,扣除空心体积,人工乘以系数1.10。管芯分不同直径按长度计算。6.其他(1)整体楼梯(包括板式、单梁式或双梁式楼梯) 、整体螺旋楼梯、柱式螺旋楼梯以设计图示尺寸的实体积计算。楼梯与楼板的划分以楼梯梁的外边缘为界,该楼梯梁包括在楼体体积内。伸入墙内部分的体积并入楼梯体积中。楼梯基础、室外楼梯的柱以及与地坪相连接的混凝土踏步等,项目内均未包括,应另行计算套用相应项目。螺旋楼梯栏板、栏杆、扶手套用相应项目,其人工乘以系数1.30,材料、机械乘以系数1.10。 柱式螺旋楼梯扣除中心混凝土柱所占的体积。中间柱的工程量另按相应柱的项目计算,其人工及机械乘以系数1.50。(2)悬挑板(直形阳台

14、、雨篷及弧形阳台、雨篷)按图示尺寸以实体积计算。伸入墙内部分的梁及通过门窗洞口的过梁应合并按过梁项目另行计算。阳台、雨篷如伸出墙外超过1.5m 时,梁、板分别计算,套用相应项目。阳台、雨篷四周外边沿的弯起,如其高度(至板上表面至弯起顶面)超过6 时,按全高计算套用栏板项目。凹进墙内的阳台按平板计算。水平遮阳板按雨篷项目计算。(3)挑檐天沟按实体积计算。当与板(包括屋面板、楼板)连接时,以外墙身外边缘为分界线;当与圈梁(包括其他梁)连接时,以梁外边线为分界线。外墙外边缘以外或梁外边线以外为挑檐天沟。挑檐天沟壁高度在40 以内时,套用挑檐项目;挑檐天沟壁高度超过40 时,按全高计算套用栏板项目。混

15、凝土飘窗板、空调板执行挑檐项目,如单体在0.05m3以内执行零星构件项目。(4)栏板按实体积以“m3”计算。(5)散水按设计图示尺寸以“”计算,应扣除穿过散水的踏步、花台体积。(6)防滑坡道按斜面积计算,坡道与台阶相连处,以台阶外围面积为界。与建筑物外门厅地面相连的混凝土斜坡道及块料面层按相应项目人工乘以系数1.10 计算。(7)台阶基层(包括踏步及最上一层踏步沿 300 )按水平投影面积计算。(8)明沟按设计图示尺寸以延长米计算。净空断面面积在0.2 以上的沟道,应分别按相应项目计算。(9)池槽项目中未包括砖砌槽腿及抹灰,其砌体及抹灰应按相应项目另行计算。(10)零星构件,适用于现浇混凝土扶手、柱式栏杆及其他未列项目且单件体积在0.05m3以内的小型构件,其工程量按实体积计算。
