主要机械设备、劳动力和主要周转材料的需求计划表、相关说明.doc-金锄头文库-凯发app苹果版

上传人:cn****1 文档编号:552720040 上传时间:2023-11-11 格式:doc 页数:8 大小:229.68kb
主要机械设备、劳动力和主要周转材料的需求计划表、相关说明.doc_第1页
第1页 / 共8页
主要机械设备、劳动力和主要周转材料的需求计划表、相关说明.doc_第2页
第2页 / 共8页
主要机械设备、劳动力和主要周转材料的需求计划表、相关说明.doc_第3页
第3页 / 共8页
主要机械设备、劳动力和主要周转材料的需求计划表、相关说明.doc_第4页
第4页 / 共8页
主要机械设备、劳动力和主要周转材料的需求计划表、相关说明.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

《主要机械设备、劳动力和主要周转材料的需求计划表、相关说明.doc》由会员分享,可在线阅读,更多相关《主要机械设备、劳动力和主要周转材料的需求计划表、相关说明.doc(8页珍藏版)》请在金锄头文库上搜索。

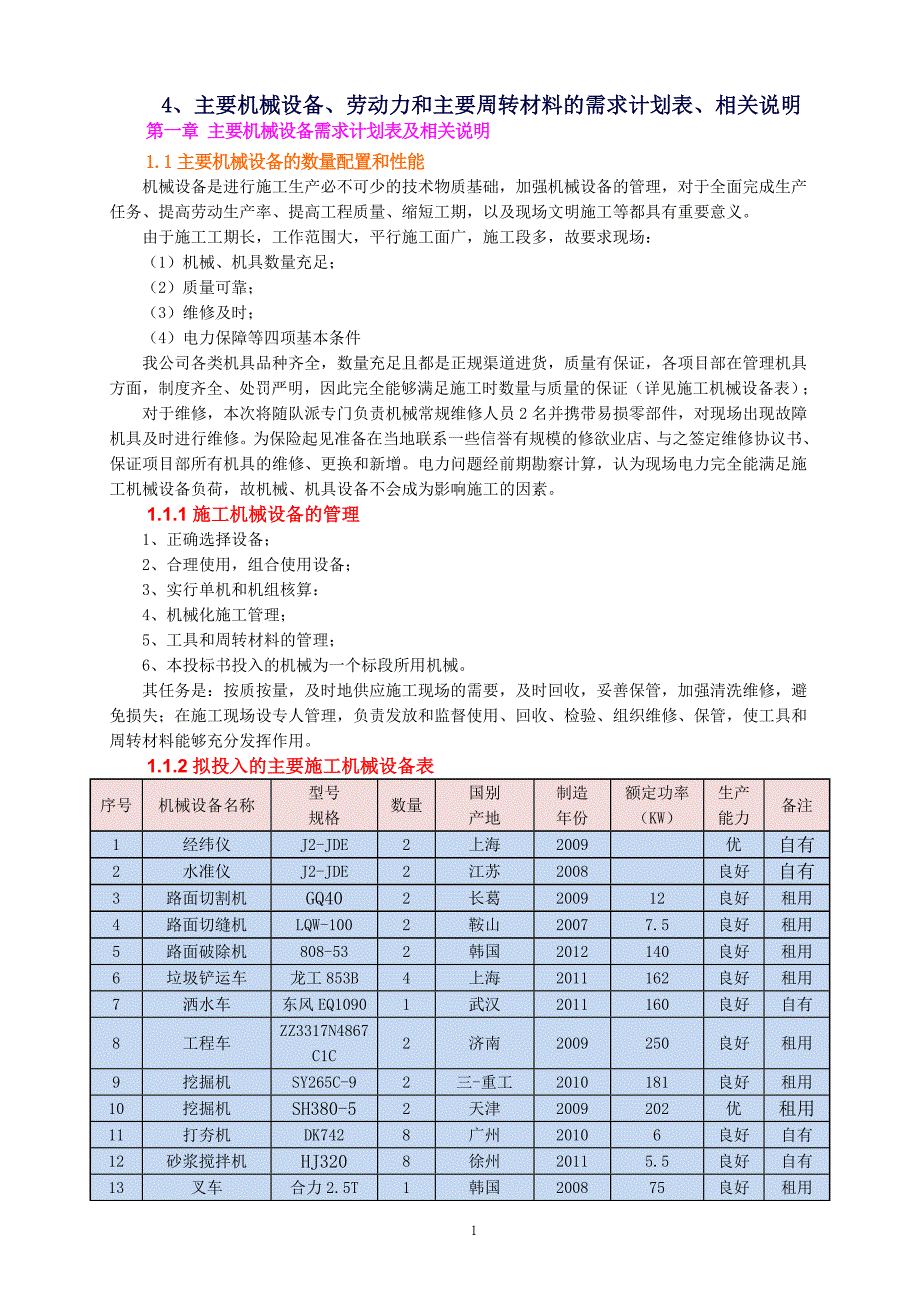

1、4、主要机械设备、劳动力和主要周转材料的需求计划表、相关说明第一章 主要机械设备需求计划表及相关说明1.1主要机械设备的数量配置和性能机械设备是进行施工生产必不可少的技术物质基础,加强机械设备的管理,对于全面完成生产任务、提高劳动生产率、提高工程质量、缩短工期,以及现场文明施工等都具有重要意义。由于施工工期长,工作范围大,平行施工面广,施工段多,故要求现场:(1)机械、机具数量充足;(2)质量可靠;(3)维修及时;(4)电力保障等四项基本条件我公司各类机具品种齐全,数量充足且都是正规渠道进货,质量有保证,各项目部在管理机具方面,制度齐全、处罚严明,因此完全能够满足施工时数量与质量的保证(详见施

2、工机械设备表);对于维修,本次将随队派专门负责机械常规维修人员2名并携带易损零部件,对现场出现故障机具及时进行维修。为保险起见准备在当地联系一些信誉有规模的修欲业店、与之签定维修协议书、保证项目部所有机具的维修、更换和新增。电力问题经前期勘察计算,认为现场电力完全能满足施工机械设备负荷,故机械、机具设备不会成为影响施工的因素。1.1.1施工机械设备的管理1、正确选择设备;2、合理使用,组合使用设备;3、实行单机和机组核算:4、机械化施工管理;5、工具和周转材料的管理;6、本投标书投入的机械为一个标段所用机械。其任务是:按质按量,及时地供应施工现场的需要,及时回收,妥善保管,加强清洗维修,避免损

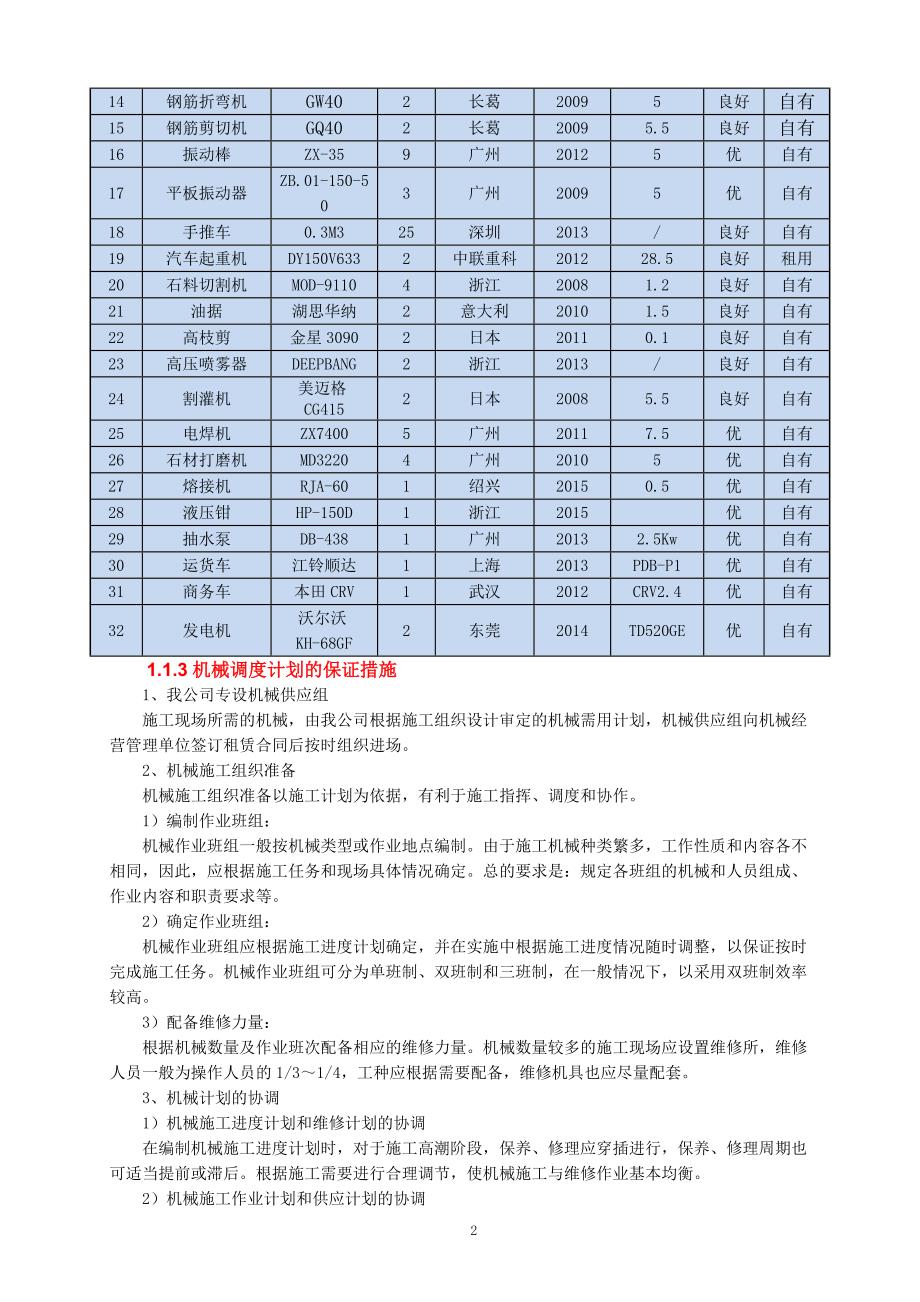

3、失;在施工现场设专人管理,负责发放和监督使用、回收、检验、组织维修、保管,使工具和周转材料能够充分发挥作用。1.1.2拟投入的主要施工机械设备表序号机械设备名称型号规格数量国别产地制造年份额定功率(kw)生产能力备注1经纬仪j2-jde2上海2009优自有2水准仪j2-jde2江苏2008良好自有3路面切割机gq402长葛200912良好租用4路面切缝机lqw-1002鞍山20077.5良好租用5路面破除机808-532韩国2012140良好租用6垃圾铲运车龙工853b4上海2011162良好租用7洒水车东风eq10901武汉2011160良好自有8工程车zz3317n4867c1c2济南20

4、09250良好租用9挖掘机sy265c-92三-重工2010181良好租用10挖掘机sh380-52天津2009202优租用11打夯机dk7428广州20106良好自有12砂浆搅拌机hj3208徐州20115.5良好自有13叉车合力2.5t1韩国200875良好租用14钢筋折弯机gw402长葛20095良好自有15钢筋剪切机gq402长葛20095.5良好自有16振动棒zx-359广州20125优自有17平板振动器zb.01-150-503广州20095优自有18手推车0.3m325深圳2013/良好自有19汽车起重机dy150v6332中联重科201228.5良好租用20石料切割机mod-9

5、1104浙江20081.2良好自有21油据湖思华纳2意大利20101.5良好自有22高枝剪金星30902日本20110.1良好自有23高压喷雾器deepbang2浙江2013/良好自有24割灌机美迈格cg4152日本20085.5良好自有25电焊机zx74005广州20117.5优自有26石材打磨机md32204广州20105优自有27熔接机rja-601绍兴20150.5优自有28液压钳hp-150d1浙江2015优自有29抽水泵db-4381广州20132.5kw优自有30运货车江铃顺达1上海2013pdb-p1优自有31商务车本田crv1武汉2012crv2.4优自有32发电机沃尔沃kh

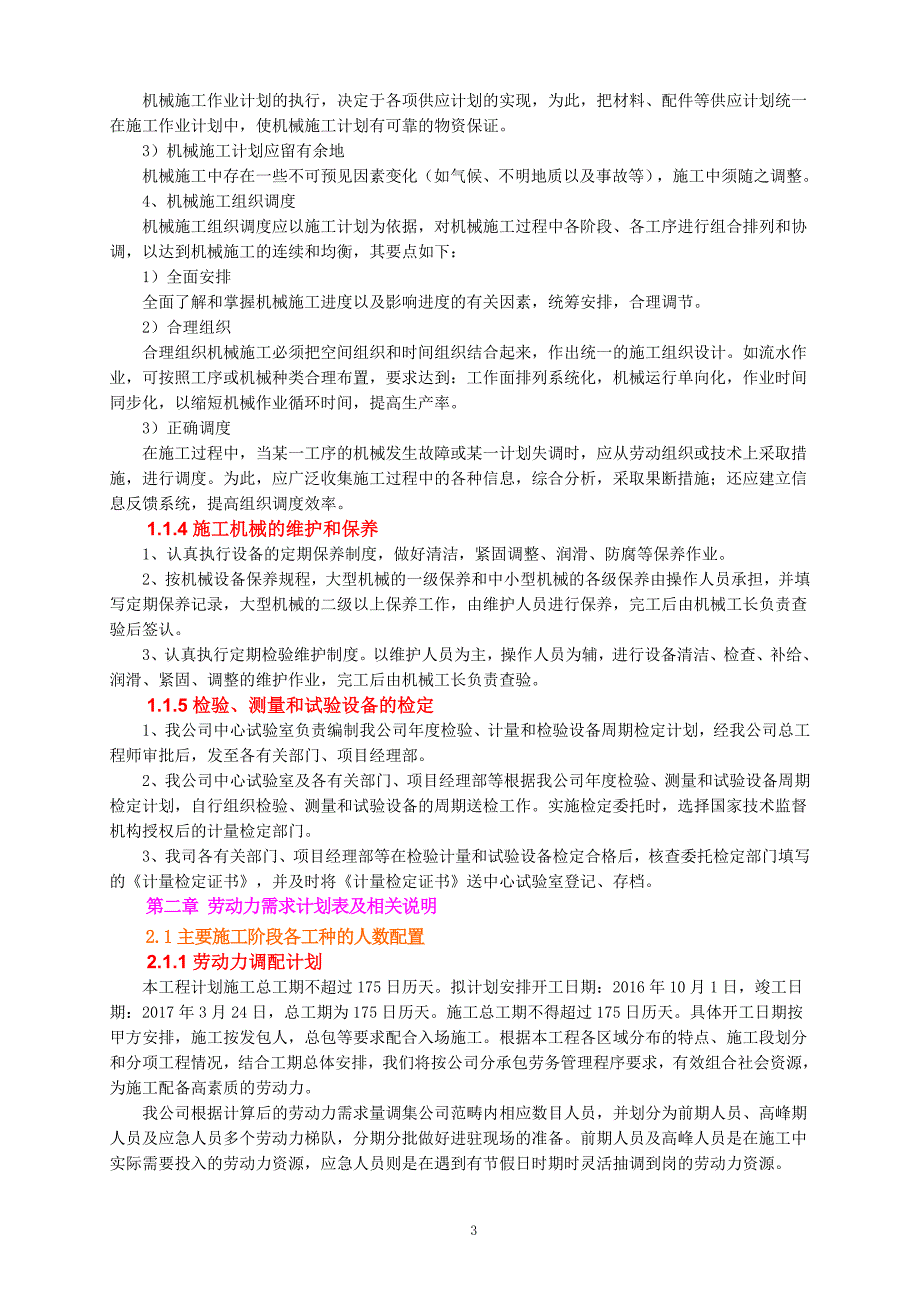

6、-68gf2东莞2014td520ge优自有1.1.3机械调度计划的保证措施1、我公司专设机械供应组施工现场所需的机械,由我公司根据施工组织设计审定的机械需用计划,机械供应组向机械经营管理单位签订租赁合同后按时组织进场。2、机械施工组织准备机械施工组织准备以施工计划为依据,有利于施工指挥、调度和协作。1)编制作业班组:机械作业班组一般按机械类型或作业地点编制。由于施工机械种类繁多,工作性质和内容各不相同,因此,应根据施工任务和现场具体情况确定。总的要求是:规定各班组的机械和人员组成、作业内容和职责要求等。2)确定作业班组:机械作业班组应根据施工进度计划确定,并在实施中根据施工进度情况随时调整,

7、以保证按时完成施工任务。机械作业班组可分为单班制、双班制和三班制,在一般情况下,以采用双班制效率较高。3)配备维修力量:根据机械数量及作业班次配备相应的维修力量。机械数量较多的施工现场应设置维修所,维修人员一般为操作人员的1/31/4,工种应根据需要配备,维修机具也应尽量配套。3、机械计划的协调1)机械施工进度计划和维修计划的协调在编制机械施工进度计划时,对于施工高潮阶段,保养、修理应穿插进行,保养、修理周期也可适当提前或滞后。根据施工需要进行合理调节,使机械施工与维修作业基本均衡。2)机械施工作业计划和供应计划的协调机械施工作业计划的执行,决定于各项供应计划的实现,为此,把材料、配件等供应计

8、划统一在施工作业计划中,使机械施工计划有可靠的物资保证。3)机械施工计划应留有余地机械施工中存在一些不可预见因素变化(如气候、不明地质以及事故等),施工中须随之调整。4、机械施工组织调度机械施工组织调度应以施工计划为依据,对机械施工过程中各阶段、各工序进行组合排列和协调,以达到机械施工的连续和均衡,其要点如下:1)全面安排全面了解和掌握机械施工进度以及影响进度的有关因素,统筹安排,合理调节。2)合理组织合理组织机械施工必须把空间组织和时间组织结合起来,作出统一的施工组织设计。如流水作业,可按照工序或机械种类合理布置,要求达到:工作面排列系统化,机械运行单向化,作业时间同步化,以缩短机械作业循环

9、时间,提高生产率。3)正确调度在施工过程中,当某一工序的机械发生故障或某一计划失调时,应从劳动组织或技术上采取措施,进行调度。为此,应广泛收集施工过程中的各种信息,综合分析,采取果断措施;还应建立信息反馈系统,提高组织调度效率。1.1.4施工机械的维护和保养1、认真执行设备的定期保养制度,做好清洁,紧固调整、润滑、防腐等保养作业。2、按机械设备保养规程,大型机械的一级保养和中小型机械的各级保养由操作人员承担,并填写定期保养记录,大型机械的二级以上保养工作,由维护人员进行保养,完工后由机械工长负责查验后签认。3、认真执行定期检验维护制度。以维护人员为主,操作人员为辅,进行设备清洁、检查、补给、润

10、滑、紧固、调整的维护作业,完工后由机械工长负责查验。1.1.5检验、测量和试验设备的检定1、我公司中心试验室负责编制我公司年度检验、计量和检验设备周期检定计划,经我公司总工程师审批后,发至各有关部门、项目经理部。2、我公司中心试验室及各有关部门、项目经理部等根据我公司年度检验、测量和试验设备周期检定计划,自行组织检验、测量和试验设备的周期送检工作。实施检定委托时,选择国家技术监督机构授权后的计量检定部门。3、我司各有关部门、项目经理部等在检验计量和试验设备检定合格后,核查委托检定部门填写的计量检定证书,并及时将计量检定证书送中心试验室登记、存档。第二章 劳动力需求计划表及相关说明2.1主要施工

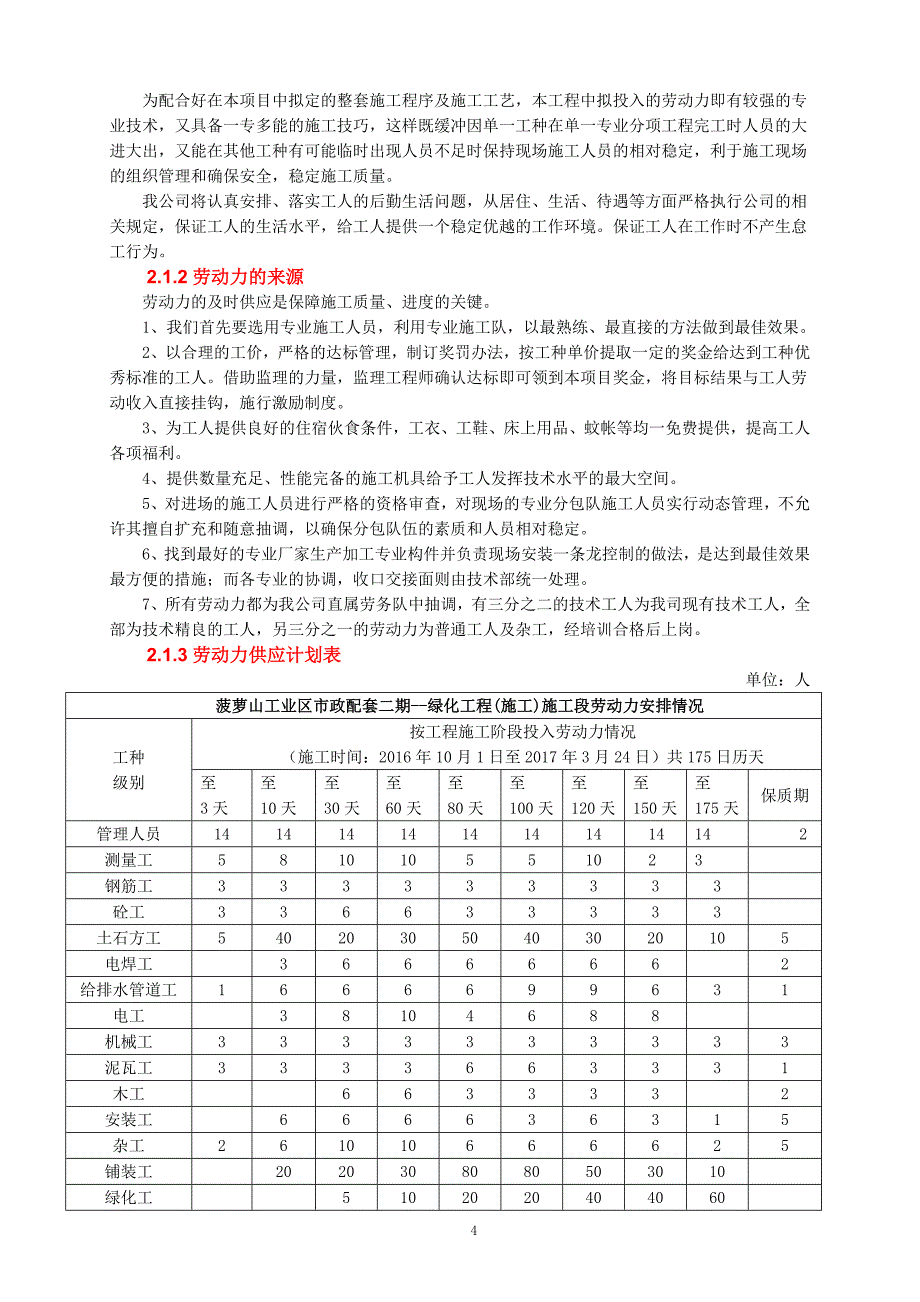

11、阶段各工种的人数配置2.1.1劳动力调配计划本工程计划施工总工期不超过175日历天。拟计划安排开工日期:2016年10月1日,竣工日期:2017年3月24日,总工期为175日历天。施工总工期不得超过175日历天。具体开工日期按甲方安排,施工按发包人,总包等要求配合入场施工。根据本工程各区域分布的特点、施工段划分和分项工程情况,结合工期总体安排,我们将按公司分承包劳务管理程序要求,有效组合社会资源,为施工配备高素质的劳动力。我公司根据计算后的劳动力需求量调集公司范畴内相应数目人员,并划分为前期人员、高峰期人员及应急人员多个劳动力梯队,分期分批做好进驻现场的准备。前期人员及高峰人员是在施工中实际需

12、要投入的劳动力资源,应急人员则是在遇到有节假日时期时灵活抽调到岗的劳动力资源。为配合好在本项目中拟定的整套施工程序及施工工艺,本工程中拟投入的劳动力即有较强的专业技术,又具备一专多能的施工技巧,这样既缓冲因单一工种在单一专业分项工程完工时人员的大进大出,又能在其他工种有可能临时出现人员不足时保持现场施工人员的相对稳定,利于施工现场的组织管理和确保安全,稳定施工质量。我公司将认真安排、落实工人的后勤生活问题,从居住、生活、待遇等方面严格执行公司的相关规定,保证工人的生活水平,给工人提供一个稳定优越的工作环境。保证工人在工作时不产生怠工行为。2.1.2劳动力的来源劳动力的及时供应是保障施工质量、进

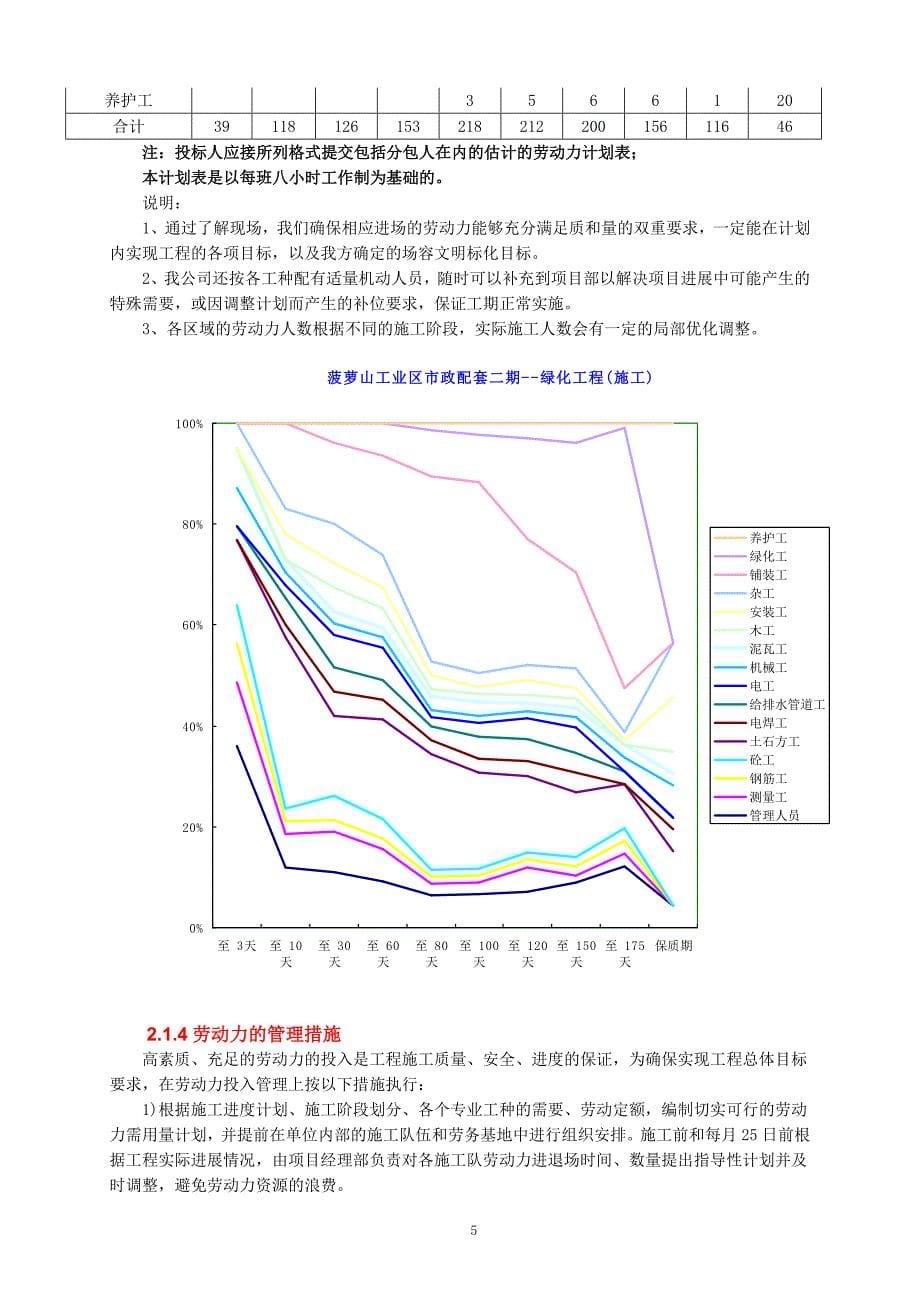

13、度的关键。1、我们首先要选用专业施工人员,利用专业施工队,以最熟练、最直接的方法做到最佳效果。2、以合理的工价,严格的达标管理,制订奖罚办法,按工种单价提取一定的奖金给达到工种优秀标准的工人。借助监理的力量,监理工程师确认达标即可领到本项目奖金,将目标结果与工人劳动收入直接挂钩,施行激励制度。3、为工人提供良好的住宿伙食条件,工衣、工鞋、床上用品、蚊帐等均一免费提供,提高工人各项福利。4、提供数量充足、性能完备的施工机具给予工人发挥技术水平的最大空间。5、对进场的施工人员进行严格的资格审查,对现场的专业分包队施工人员实行动态管理,不允许其擅自扩充和随意抽调,以确保分包队伍的素质和人员相对稳定。6、找到最好的专业厂家生产加工专业构件并负责现场安装一条龙控制的做法,是达到最佳效果最方便的措施;而各专业的协调,收口交接面则由技术部统一处理。7、所有劳动力都为我公司直属劳务队中抽调,有三分之二的技术工人为我司现有技术工人,全部为技术精良的工人,另三分之一的劳动力为普通工人及杂工,经培训合格后上岗。2.1.3劳动力供应计划表单位:人菠萝山工业区市政配套二期-绿化工程(施工)施工段劳动力安排情况工种级别按工程施工阶段投入劳动力情况(施工时间:2016年10月1日至2017年3月24日)共175日历天至3天至10天至30天至60天至80天至100天至120天至150天至175天保质期管理人员

展开阅读全文
相关搜索

最新文档


当前位置:凯发app苹果版 > 办公文档 > 往来文书

 |金锄头文库凯发app苹果版的版权所有
经营许可证:蜀icp备13022795号 | 川公网安备 51140202000112号

网站地图
