通信工程施工质量措施-金锄头文库-凯发app苹果版

上传人:人*** 文档编号:553677567 上传时间:2022-12-04 格式:doc 页数:13 大小:439.50kb
通信工程施工质量措施_第1页
第1页 / 共13页
通信工程施工质量措施_第2页
第2页 / 共13页
通信工程施工质量措施_第3页
第3页 / 共13页
通信工程施工质量措施_第4页
第4页 / 共13页
通信工程施工质量措施_第5页
第5页 / 共13页
点击查看更多>>
资源描述

《通信工程施工质量措施》由会员分享,可在线阅读,更多相关《通信工程施工质量措施(13页珍藏版)》请在金锄头文库上搜索。

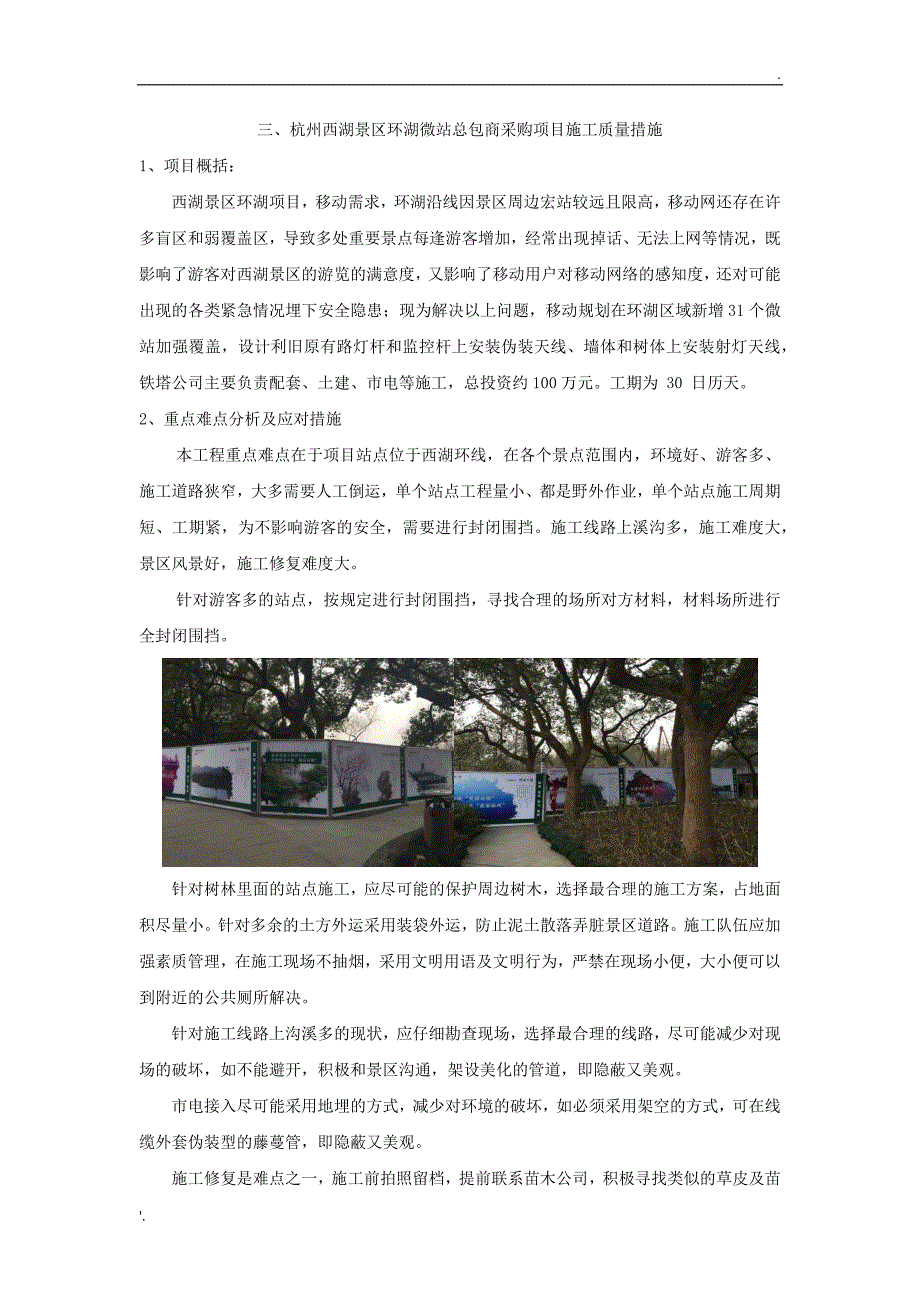

1、.三、杭州西湖景区环湖微站总包商采购项目施工质量措施1、项目概括:西湖景区环湖项目,移动需求,环湖沿线因景区周边宏站较远且限高,移动网还存在许多盲区和弱覆盖区,导致多处重要景点每逢游客增加,经常出现掉话、无法上网等情况,既影响了游客对西湖景区的游览的满意度,又影响了移动用户对移动网络的感知度,还对可能出现的各类紧急情况埋下安全隐患;现为解决以上问题,移动规划在环湖区域新增31个微站加强覆盖,设计利旧原有路灯杆和监控杆上安装伪装天线、墙体和树体上安装射灯天线,铁塔公司主要负责配套、土建、市电等施工,总投资约100万元。工期为 30 日历天。2、重点难点分析及应对措施本工程重点难点在于项目站点位于

2、西湖环线,在各个景点范围内,环境好、游客多、施工道路狭窄,大多需要人工倒运,单个站点工程量小、都是野外作业,单个站点施工周期短、工期紧,为不影响游客的安全,需要进行封闭围挡。施工线路上溪沟多,施工难度大,景区风景好,施工修复难度大。针对游客多的站点,按规定进行封闭围挡,寻找合理的场所对方材料,材料场所进行全封闭围挡。针对树林里面的站点施工,应尽可能的保护周边树木,选择最合理的施工方案,占地面积尽量小。针对多余的土方外运采用装袋外运,防止泥土散落弄脏景区道路。施工队伍应加强素质管理,在施工现场不抽烟,采用文明用语及文明行为,严禁在现场小便,大小便可以到附近的公共厕所解决。针对施工线路上沟溪多的现

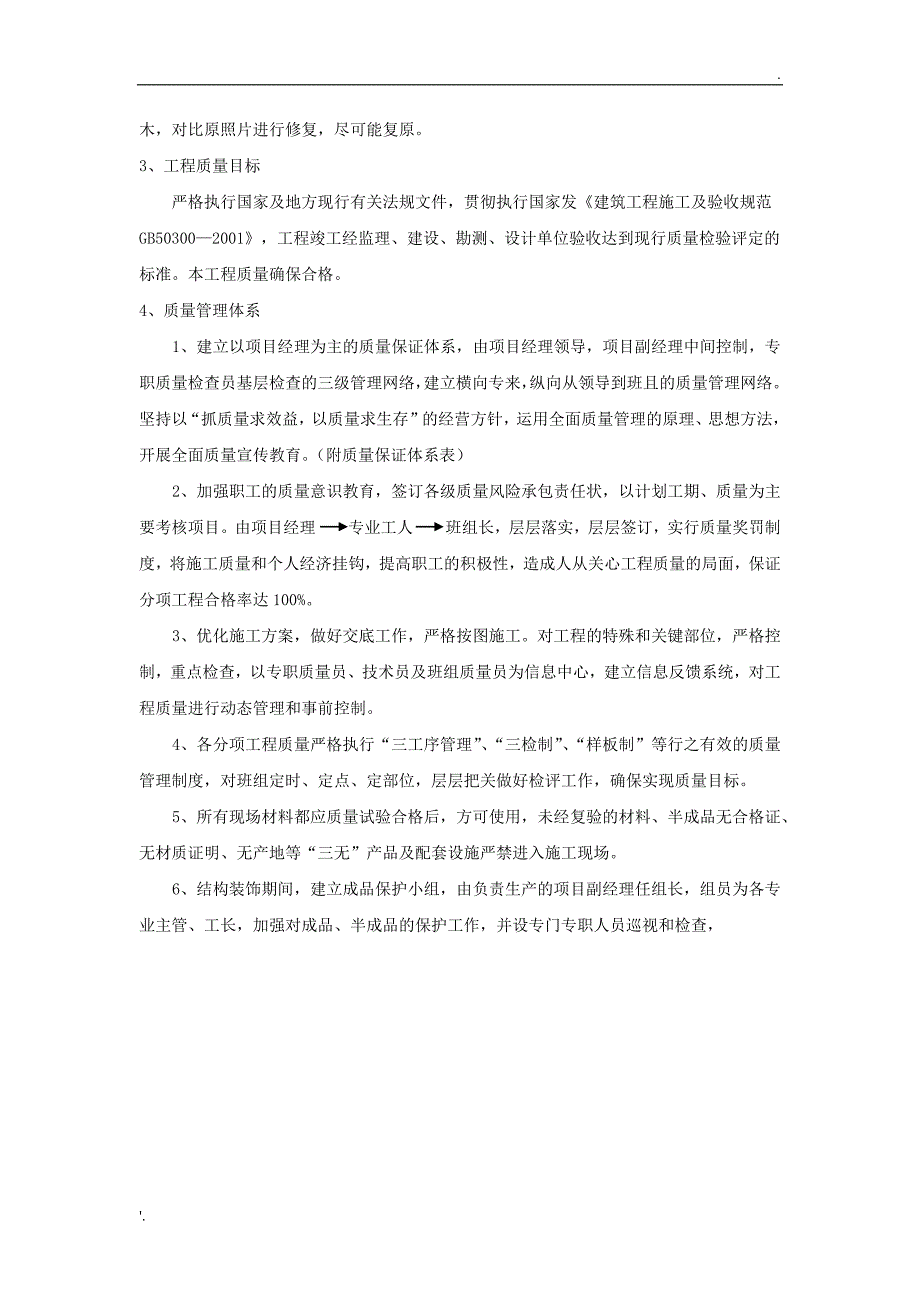

3、状,应仔细勘查现场,选择最合理的线路,尽可能减少对现场的破坏,如不能避开,积极和景区沟通,架设美化的管道,即隐蔽又美观。市电接入尽可能采用地埋的方式,减少对环境的破坏,如必须采用架空的方式,可在线缆外套伪装型的藤蔓管,即隐蔽又美观。施工修复是难点之一,施工前拍照留档,提前联系苗木公司,积极寻找类似的草皮及苗木,对比原照片进行修复,尽可能复原。3、工程质量目标严格执行国家及地方现行有关法规文件,贯彻执行国家发建筑工程施工及验收规范gb503002001,工程竣工经监理、建设、勘测、设计单位验收达到现行质量检验评定的标准。本工程质量确保合格。4、质量管理体系1、建立以项目经理为主的质量保证体系,由

4、项目经理领导,项目副经理中间控制,专职质量检查员基层检查的三级管理网络,建立横向专来,纵向从领导到班且的质量管理网络。坚持以“抓质量求效益,以质量求生存”的经营方针,运用全面质量管理的原理、思想方法,开展全面质量宣传教育。(附质量保证体系表)2、加强职工的质量意识教育,签订各级质量风险承包责任状,以计划工期、质量为主要考核项目。由项目经理 专业工人 班组长,层层落实,层层签订,实行质量奖罚制度,将施工质量和个人经济挂钩,提高职工的积极性,造成人从关心工程质量的局面,保证分项工程合格率达100%。3、优化施工方案,做好交底工作,严格按图施工。对工程的特殊和关键部位,严格控制,重点检查,以专职质量

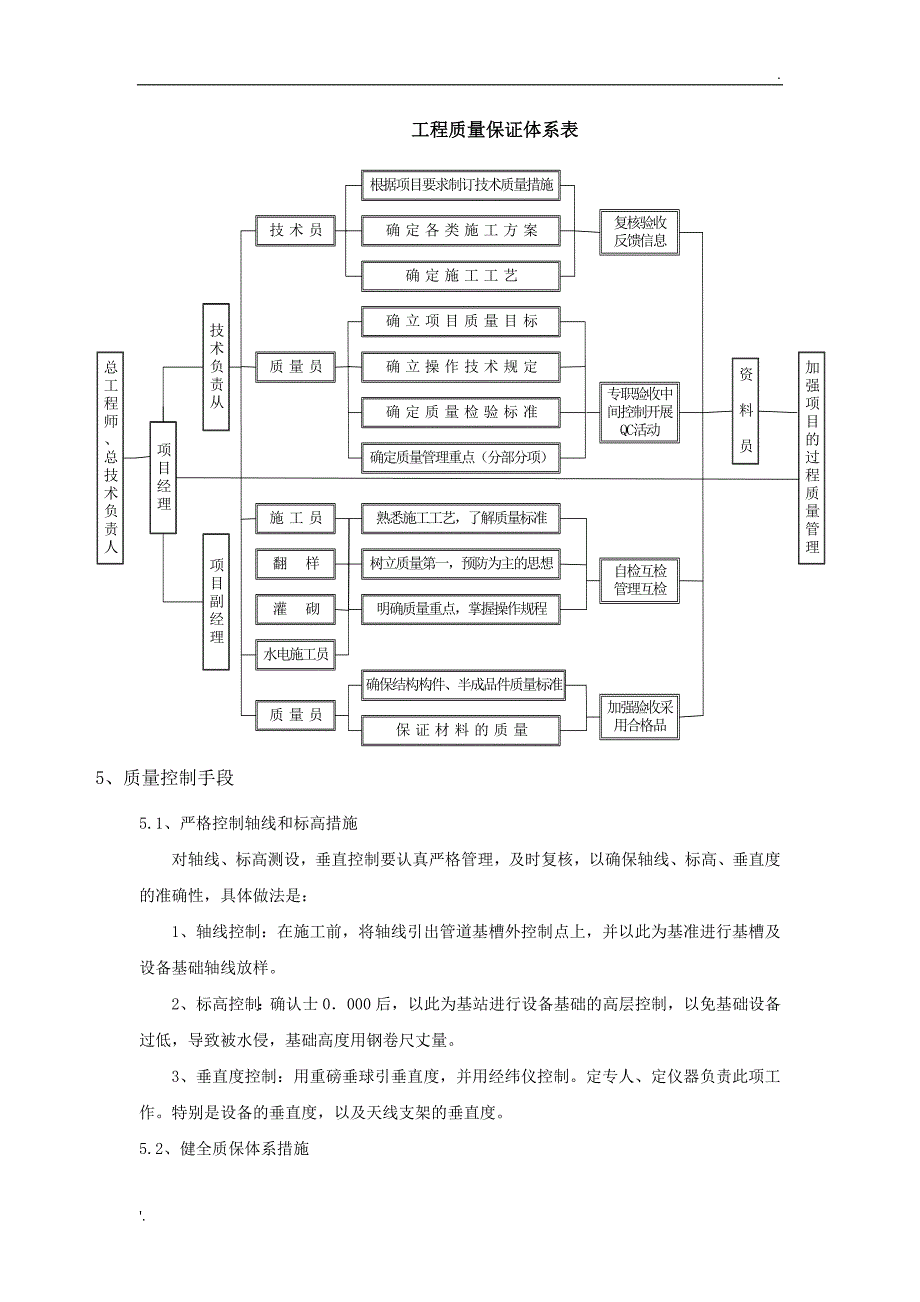

5、员、技术员及班组质量员为信息中心,建立信息反馈系统,对工程质量进行动态管理和事前控制。4、各分项工程质量严格执行“三工序管理”、“三检制”、“样板制”等行之有效的质量管理制度,对班组定时、定点、定部位,层层把关做好检评工作,确保实现质量目标。5、所有现场材料都应质量试验合格后,方可使用,未经复验的材料、半成品无合格证、无材质证明、无产地等“三无”产品及配套设施严禁进入施工现场。6、结构装饰期间,建立成品保护小组,由负责生产的项目副经理任组长,组员为各专业主管、工长,加强对成品、半成品的保护工作,并设专门专职人员巡视和检查,工程质量保证体系表5、质量控制手段5.1、严格控制轴线和标高措施 对轴线

6、、标高测设,垂直控制要认真严格管理,及时复核,以确保轴线、标高、垂直度的准确性,具体做法是: 1、轴线控制:在施工前,将轴线引出管道基槽外控制点上,并以此为基准进行基槽及设备基础轴线放样。 2、标高控制:确认士0000后,以此为基站进行设备基础的高层控制,以免基础设备过低,导致被水侵,基础高度用钢卷尺丈量。 3、垂直度控制:用重磅垂球引垂直度,并用经纬仪控制。定专人、定仪器负责此项工作。特别是设备的垂直度,以及天线支架的垂直度。5.2、健全质保体系措施 1、建立健全的公司及项目经理部质量管理网络,制定各项管理制度,明确职责,做到职、权、利三结合,充分调动第一线职工的生产积极性,特别是加强对管理

7、人员的质量意识教育,树立质量第一的思想,质量意识教育由分公司领导亲自抓、坚持抓。 2、编制详细的分部、分项工程质量管理及验收评定系统图,做到环环扣紧,各工种之间配合、衔接密切。 3、一道工序完成后,必须先由班组进行自检、交接检,项目部进行专业检,公司质检部门核检的三级检查制度。自检合格后,填写有关表格,方能报有关方进行核验。经同意后,工程质量评定检验,须先请监理公司驻工地代表检验,征求他们的意见,同意后,通知质检部门、建设单位、公司技术质量处等有关单位验收。5.3、材料质量控制措施 1、原材料、构件等进场必须有出厂合格证,进场后按规定进行试验,经复核合格后,方可用于工程。如发现复验收不合格的材

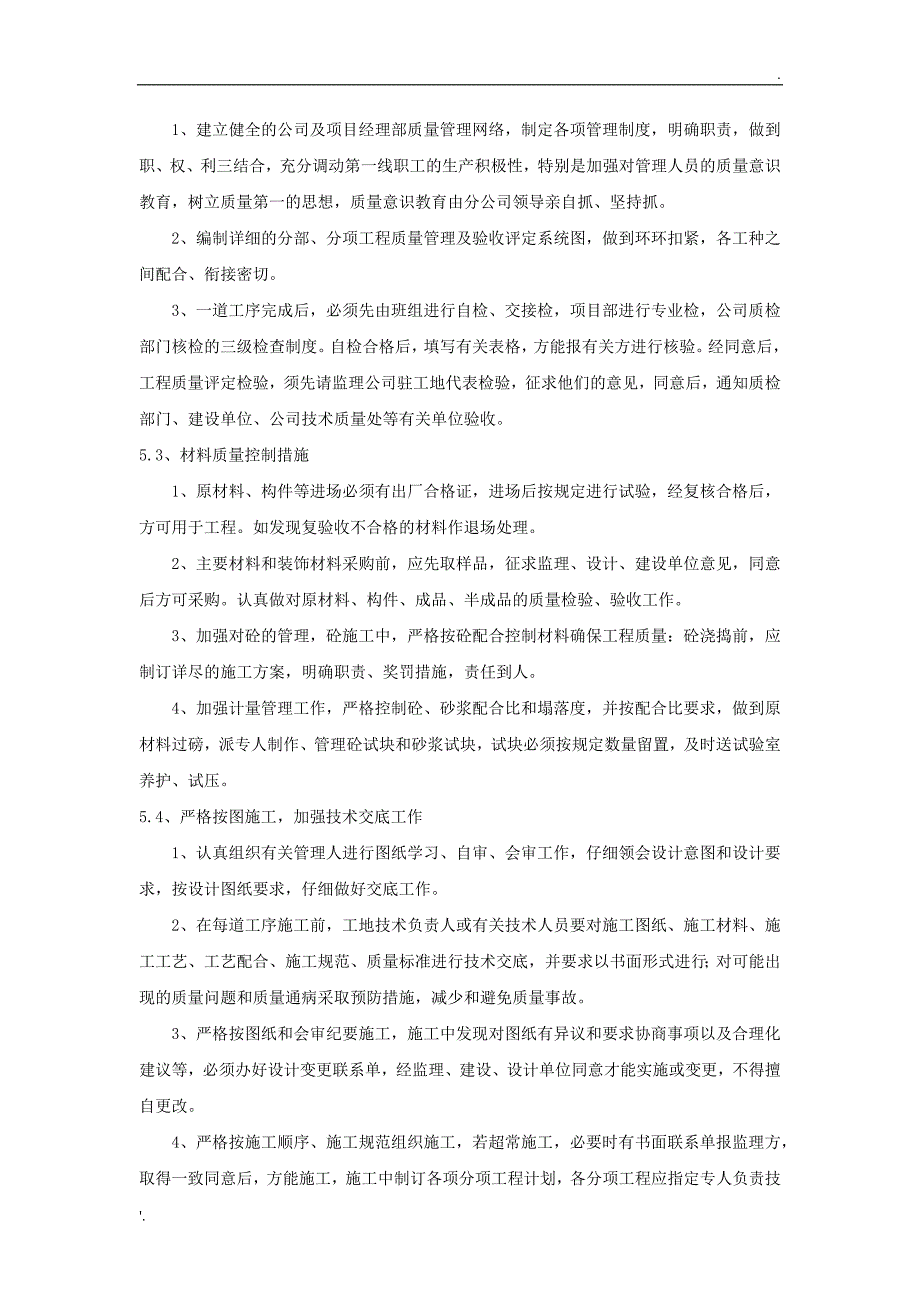

8、料作退场处理。2、主要材料和装饰材料采购前,应先取样品,征求监理、设计、建设单位意见,同意后方可采购。认真做对原材料、构件、成品、半成品的质量检验、验收工作。 3、加强对砼的管理,砼施工中,严格按砼配合控制材料确保工程质量:砼浇捣前,应制订详尽的施工方案,明确职责、奖罚措施,责任到人。 4、加强计量管理工作,严格控制砼、砂浆配合比和塌落度,并按配合比要求,做到原材料过磅,派专人制作、管理砼试块和砂浆试块,试块必须按规定数量留置,及时送试验室养护、试压。5.4、严格按图施工,加强技术交底工作 1、认真组织有关管理人进行图纸学习、自审、会审工作,仔细领会设计意图和设计要求,按设计图纸要求,仔细做好

9、交底工作。 2、在每道工序施工前,工地技术负责人或有关技术人员要对施工图纸、施工材料、施工工艺、工艺配合、施工规范、质量标准进行技术交底,并要求以书面形式进行;对可能出现的质量问题和质量通病采取预防措施,减少和避免质量事故。 3、严格按图纸和会审纪要施工,施工中发现对图纸有异议和要求协商事项以及合理化建议等,必须办好设计变更联系单,经监理、建设、设计单位同意才能实施或变更,不得擅自更改。 4、严格按施工顺序、施工规范组织施工,若超常施工,必要时有书面联系单报监理方,取得一致同意后,方能施工,施工中制订各项分项工程计划,各分项工程应指定专人负责技术质量监督,同时将责任落实到每一个人。5.5、加强

10、计量工作 1、现场拌制砼、砂浆在搅拌机旁挂设配合比牌。 2、严格按配合比配料,并根据气候和砂石含水率变化相应调整配合比。 3、按计量器具配置计划配齐计量工具,并按检定周期及时校准,确保计量工具准确有效。 4、搅拌机旁设置磅称,磅秤搁置等做到美观、整洁、统一,具备适宜环境,纳入现场文明的一个控制点。5.6、加强技术资料管理措施 l、认真做好记录、施工技术总结和各项原始资料归、存档管理,技术资料随工程进度收集、积累,做到技术资料真实、及时、准确、齐全。6、质量保证措施6.1、施工组织设计编制 1、施工组织设计必须有项目经理、生产副经理、项目工程师、项目会计师、质量、安全员、材料员等有关人员的参与。

11、 2、施工组织设计必须在工程实施报公司的技术科、总工程师等技术职称能部门审批后方可实施。6.2、技术复核、隐蔽工程验收制度 1、在施工组织设计中编制复核计划,明确复核内容、部位、复核人员及方法。按具体复核结果填写“技术复核记录”作为施工资料归档。2、凡分项工程的施工结果被后道工序所覆盖,均应进行隐蔽工程验收,隐蔽工程验收结果必须及时填写在“隐蔽工程验收记录单”内作为档案资料保存。6.3、混凝土级配及试块管理 (l)项目技术负责人负责混凝土、砂浆强度评定,根据试验室配合比,签发配合比通知单。 (2)施工员负责计量工作的检查与监督,并根据通知单校验磅称等计量器,负责向施工班组进行级配交底。 (3)

12、质量员负责砼浇筑过程中送检配合比,并负责现场试块制作,养护及送试工作。6.4、技术、质量交底制度 (l)当项目部接到设计图纸后,项目经理必须组织项目部全体人员对图纸进行认真学习研究,发现问题及时与设计单位和建设单位联系解决。 (2)由项目经理牵头,项目工程技术负责人组织全体人员认真学习施工方案,并进行技术、质量、安全方面交底,列出监控部位及监控要点。 (3)本着谁施工、谁负责质量、安全工作的原则,各分管工程负责人(生产经理、施工员、灌砌、翻样)在安排施工任务的同时,必须对施工班组进行质量、安全技术交底,必须做到交底不明确不上岗、不签证不上岗。6.5、二级评定验收及分部分项质量评定制度(1)分项

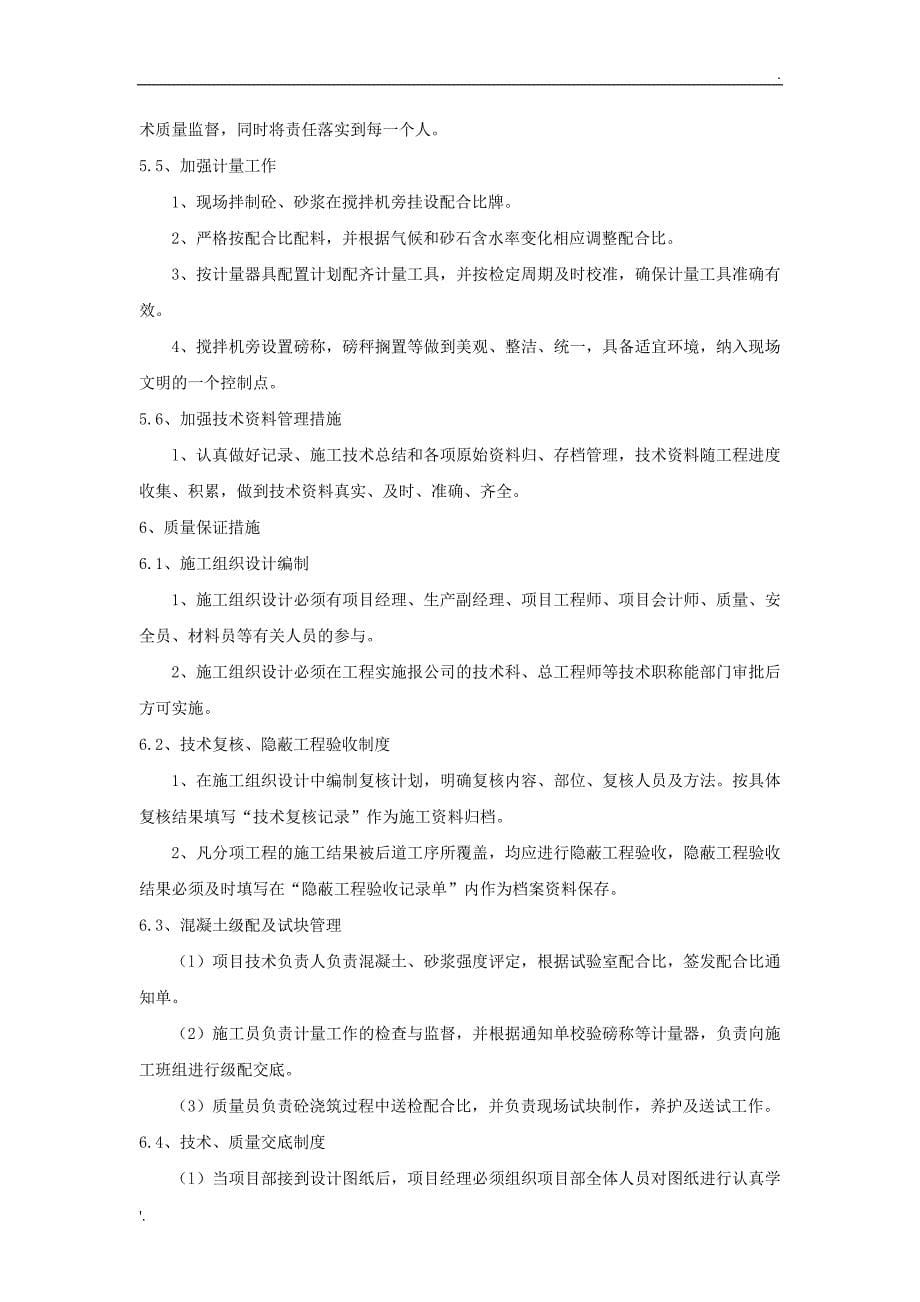

13、工程施工过程中,各工程负责人必须督促班组做好自检工作,确保有关问题当天整改完毕。保证项目必须符合国家规范要求,基本项目必须达到100%以上合格标准,实测项目合格率必须达到100以上。(2)分项工程施工完毕后,各分管工程负责人必须及时组织班组进行分项工程质量评定工作,并填写分项工程质量评定表交项目经理确认,最终评定由专职质量员核定。(3)工程项目部每一周组织一次班组之间的质量互检,并由技术负责人进行检查讲评。工程项目部对发现问题以书面形式发出限期整改,指令单,并由专职质量员、施工员督促班组进行整改,并将整改结果,以书面形式报项目部备查。a、基础部分核验条件士0000下的工程施工完毕;基础无回填土

14、覆盖;基础须标出轴线、中心线、标高;钢备有地基和基础分部工程中各分项工程的质量保证资料;备有设计图纸资料:备有地基和基础分部及各分项工程施工企业自评资料。b、分部工程质量核验前项目技术负责人提前5天填写好分部工程核验单,并经项目经理、建设单位、设计单位确认签证后交工程质量监督站核验。6.6、现场材料、质量管理(1)严格控制外加工、采购材料管理,各类材料到位后必须由项目经理、项目技术负责人组织有关人员进行抽样检查,发现问题立即与供货商联系,直到退货。 (2)搞好材料二次复试工作 水泥必须分批进行物理试验,钢筋、原材料必须进行力学试验和焊接试验,严禁使用进口钢筋。存放期超过3个月的水泥必须重新取样

15、进行物理试验,合格后方可使用。 (3)材料保管 材料堆场围挡结构必须牢固,确保万无一失。材料分类、分规格堆放。严格控制地方材料的质量,砂、石材料应进行合泥量测量,超标时严禁使用。6.7、工程质量管理制度(l)工程项目部必须遵循“谁施工,谁负责”的原则,对各项施工班组进行全面质量管理和追踪管理。(2)各施工班组在施工过程中违反操作规程,不按图施工,屡教不改或发生质量问题,工程项目部将对其停工整改,罚款,直到清除出场。(3)各施工班组在施工过程中,按图施工,达到优良,项目部将对施工班组进行奖励,并上报公司。(4)项目部实施奖罚时,以平常检查,每周小结,每月总结,质量监督部抽查,评定质量等形式作为依据。6.8、工程资料(1)根据设计单位提供备用图纸,项目部根据设计变更,书面指示,技术核定单等资料编制竣工图,并装订成册,竣工后,将竣工图工程技术资料等送交档案馆保管。(2)根据各班组对在施工现场所发生的工作量、人工、机械、施工部位、材料进场、质量问题产生原因、补救办法、天气情况由项目部汇总成施工日记。(3)项目批文,土地征用等有关工程建设文件资料。(4)施工技术资料,主要内容:基站定位测量,

展开阅读全文
相关搜索

最新文档


当前位置:凯发app苹果版 > 高等教育 > 工学

 |金锄头文库凯发app苹果版的版权所有
经营许可证:蜀icp备13022795号 | 川公网安备 51140202000112号

网站地图
