1、模板工程施工方案1.编制依据主要依据施工图纸、施工组织设计、规范和规程,具体见表81表81 模板编制的主要依据序号名称编号备注1北京xx工程施工图纸建施717,建施3363工程号:602北京xx建筑设计院设计结施412,结施14,17,18,20,23,24,27,28、结施3036,38,4042,44,4502北京xx工程施工组织设计编制人:xxx、xxx3规程、规范混凝土结构工程施工质量验收规范钢结构设计规范高层建筑混凝土结构技术规程gb502042002gb500172003jgj320022工程概况2.1 设计概况表见表82表82 设计概况表序号项目内容1建筑面积()总建筑面积823

2、40地下室面积26500占地面积19470.19标准层面积30002层数(层)地上16层地下3层3层高(m)地下3层3.4首层5.0地下2层3.424层4.2地下1层4.6512,14层3.513层3.815层3.4516层3.654结构形式基础结构形式板式筏形基础,板厚80mm、1200mm主体结构形式框架剪力墙结构5地下防水棍凝土自防水1.21vipa防水混凝土柔性防水sbs()改性沥青防水卷材 续表序号项目内 容6结构断面尺寸外墙厚度(mm)400,550内墙厚度(mm)200,250,300,400柱断面尺寸(mm)1600900、900900、10001000、600700、4006

3、00、600600、800800、700900、d= 500、d=600mm梁断面尺寸(mm)250650、250700、300700、450800、450500、450550、450600、750500、200500、200400、250500、250600、350500、750800、550550、4501350、4501300、550500、150300、250300、300500、300550、450450、500500、250550、350750、300700、750800、350800、850800、400700、200400、260850、200600、250800、350135

4、0、3001200、200550、300500、2501000、250850、2501200、250400楼板厚度(mm)250、200、150、120、1007楼梯结构形式梁、板式楼梯8坡道结构形式剪力墙9施工缝设置底板按后浇带划分浇筑。柱施工缝留在梁下皮以上1cm。墙施工缝留在板(梁)下皮以上1cm。楼梯施工缝留在楼梯所在楼层休息平台上跑(去上一层)楼梯踏步及临侧墙宽度范围之内,另一方向为休息平台宽度的1/3处2.2 结构平面图地下3层结构平面图、标准层结构平面图(图略)。3施工安排3.1 施工部位及工期安排根据施工进度计划,施工部位及工期安排见表83。表83 施工部位及工期安排序号施工部

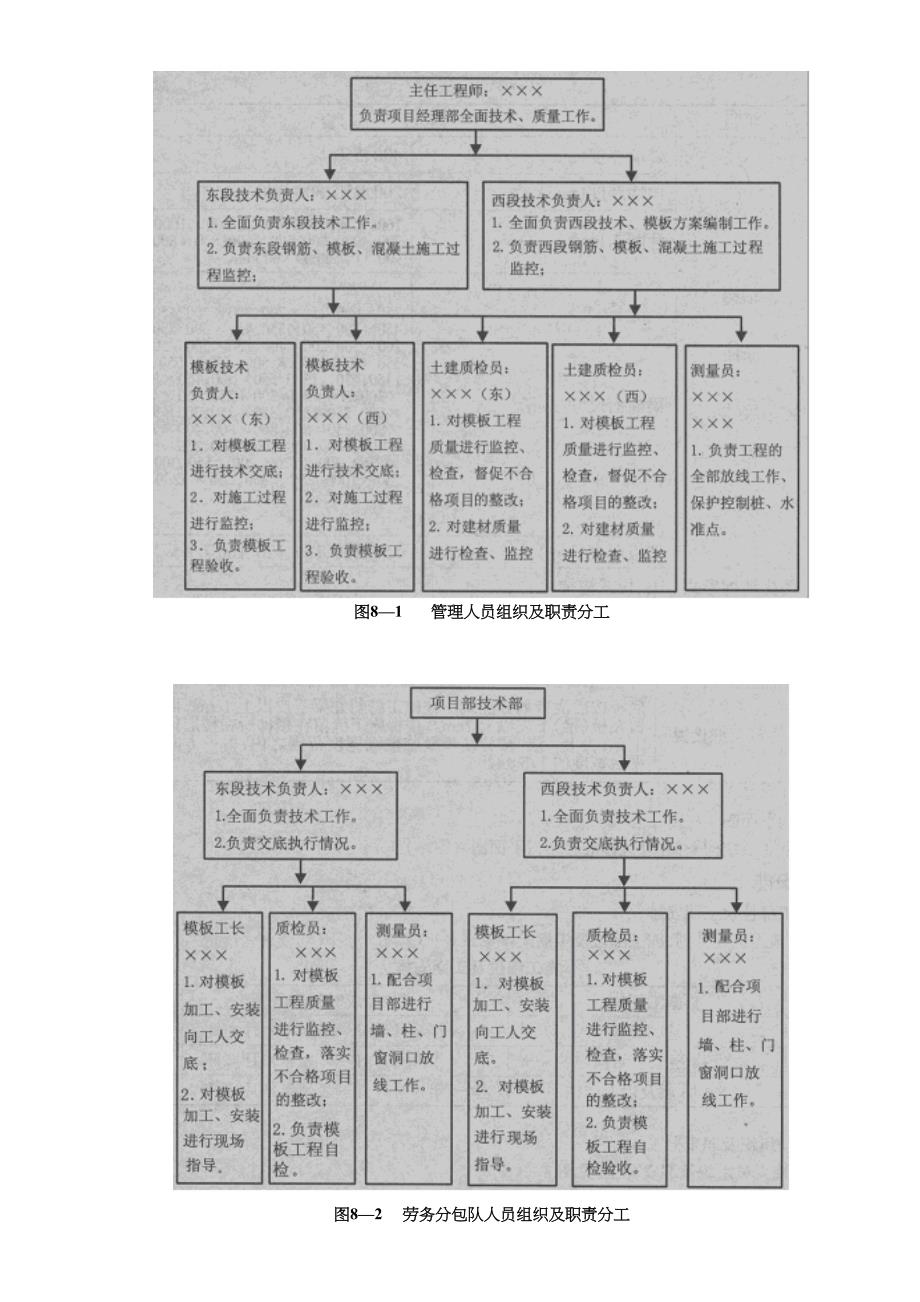

5、位完成时间工期(天)1基础底板xx年x月x日一xx年x月x日3124层以下结构xx年x月x日一xx年x月x日1533516层及以上结构xx年x月xx日一xx年x月x日613.2 劳动组织及职责分工3.2.1 管理人员组织及职责分工:见图813.3.2 劳务分包队人员组织及职责分工:见图82图81 管理人员组织及职责分工图82 劳务分包队人员组织及职责分工3.2.3 工人分工及数量:根据施工进度计划及施工流水段划分进行劳动力安排,主要劳动力分工及数量:见表84:表84 劳动力准备一览表序号 施工部位工种 基 础 工 程主 体 工 程墙体顶板、梁柱墙体顶板梁柱1木 工100806060140100

6、2电气焊工883电 工444施工准备4.1 技术准备项目总工组织项目经理部技术、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,同时针对有关施工技术和图纸存在的疑点做好记录,通过会审,对图纸中存在的问题,与设计、建设、监理共同协商解决,取得一致意见后,办理图纸会审记录,作为施工图的变更依据和施工操作依据。熟悉各部位截面尺寸、标高,制定模板初步设计方案。4.2 机具准备主要机具及工具准备详见表85表85 机具及工具准备一览表名称规格功率数量锤子重量0.25、0.5kg500个单头扳手开口宽(mm): 1719,2224圆盘锯mj1063kw2台平刨mb5033kw2台手电钻8把台钻vv5

7、08s520w2台手提电锯m651a1.05kw4台手提电刨0.45kw4台压刨mb10657.5kw2台活动扳手最大开口宽65rnm手电钻钻头直径1220rnm12个空压机1立方2台钢丝钳长150、175mm墨斗、粉线带砂轮切割机配套2个零配件和工具箱水准仪dzs31 /al332 2台激光垂准仪dzj31台水平尺长450、500、550mm钢卷尺50m/30m/5m直尺23m工程检测尺2m塞规一般4.3 材料准备顶板、梁、地下部分墙体、方柱模板材料选用覆膜多层板,模板周转次数为6次,地上部分主楼核心筒材料选用大钢模板约1000m,支撑采用碗扣架,隔离剂选用油性隔离剂。根据所需材料提前考察、

8、选用相关材料厂家。5主要施工方法5.1 流水段划分施工流水段界限尽量与结构自然界限(后浇带)相吻合,流水施工可以使工程有节奏、均衡连续施工,流水段划分图详见插图19-23,流水段名称与相应的轴线对应见表86。表86 流水段名称与相应的轴线对应关系地下 3 层地下 1 层结构施工流水段划分名称资料填写名称备注1段13后浇带18, a(de) /22段13后浇带18,(d-e) /2h后浇带3段16后浇带,a (d-e) /24段16后浇带,(d-e) /2h后浇带5段(9-10)/213后浇带,a (d-e) /26段(9-10)/213后浇带,(d-e) /2h后浇带7段6后浇带((9-10)

9、 /2, a- (d-e) /28段6后浇带(9-10) /2,(d-e) /2h后浇带9段1318后浇带,h后浇带1 /j轴10段(9-10)/213后浇带,h后浇带1 /j轴11段6后浇带(9-10)/2,h后浇带1/j轴12段16后浇带,h后浇带1 /j轴首层、2 层结构施工流水段划分名称资料填写名称备注1段1418,b(d-e) /22段14-18, (d-e) /2 g3段15,b(d-e) /24段15,(d-e) /2g5段10轴后浇带1/13, b (d-e) /26段10轴后浇带1 /13, (d-e) /2h7段11510后浇带,b(d-e) /28段11510后浇带,(d

10、-e) /2h3 层结构施工流水段划分名称资料填写名称备注1段1418,b(d-e) /22段1418,(d-e) /2 g3段15,b(d-e) /24段15,(d-e) /2g5段10轴后浇带1/13, b- (d-e) /26段10轴后浇带1/13,(d-e) /2g7段11510后浇带,b(d-e) /2 续表8段11510后浇带,(d-e) /2g45 层结构施工流水段划分名称资料填写名称备注1段1418,b(d-e) /22段14-18, (i)e) /2-,-g3段15,b(d-e) /24段15,(d-e) /2g5段10轴后浇带1/13,be7段11510轴后浇带,b-e61

11、6 结构施工流水段划分名称资料填写名称备注1段1418,b(d-e) /22段1418,(d-e) /2g3段15,b(d-e) /l4段15,(d-e) /2-g5.2 模板及支撑配置数量地下3层地下1层顶板面积约为39625.5m,首层4层顶板面积约为47170m,5层16层顶板面积约为12816m。综合考虑多层板周转次数6次,水平结构为保证混凝拆模强度,需配地下3层地下1层顶板的模板。0.000以下的墙体考虑多层板周转次数6次,所以配1层一半的模板。柱子模板考虑3层更新一次面板。梁只配0.000似下部分上部分梁、楼梯采用地下剩下的顶板模板进行组装。考虑到顶板回顶,配3层支撑体系。施工中,模板及脚手架施工所用材料计划见表87、表88。表87 模板施工材料计划表序号名称规格单位数量使用部位备注1多层板15mmm391472木方510m9001010m3663碗扣架立杆0.9根94081.2根98001.8根19208碗扣架横杆1.2根43136
