《农村黑臭水体治理试点项目(第一期)前期咨询服务(河污水处理设施)工程地质勘察报告(直接详细勘察)》由会员分享,可在线阅读,更多相关《农村黑臭水体治理试点项目(第一期)前期咨询服务(河污水处理设施)工程地质勘察报告(直接详细勘察)(37页珍藏版)》请在金锄头文库上搜索。

1、0农村黑臭水体治理试点项目(第一期)前期咨询服务(河污水处理设施)工程地质勘察报告(直接详细勘察) 文字部分1 前 言31.1 任务来源31.2 工程概况31.3 勘察依据和执行的主要技术标准41.4勘察目的和任务51.5 勘察工作布置的原则及完成的工作量61.6勘察工作质量评述112 场地工程地质条件142.1 地形地貌142.2 自然地理、气象及水文152.3 地质构造162.4 地层结构172.5 水文地质182.6水、土腐蚀性评价192.7人类工程活动202.8不良地质作用及地震203 岩土物理力学指标分析评价223.1碎石土物理力学指标取值223.2粉质粘土物理力学指标223.3岩石

2、物理力学指标取值233.4岩体完整性及基本质量等级243.5土、石可挖性分类243.6岩土设计参数取值原则及建议值253.7结构面抗剪强度参数建议值274主要工程地质问题及评价284.1场地稳定性及建筑适宜性评价284.2环境边坡稳定性评价284.3基坑边坡稳定性评价294.4地基基础评价及建议304.5地表水和地下水作用评价324.6地质条件可能造成的工程风险分析335、结论和建议345.1结论345.2建议35 图件部分0、图例 1张1、勘探点平面布置图 1张2、工程地质剖面图 5张3、工程地质柱状图 6张 附件部分附件1、建设工程勘察合同和工程勘察任务委托书 1份附件2、工程地质勘察纲要

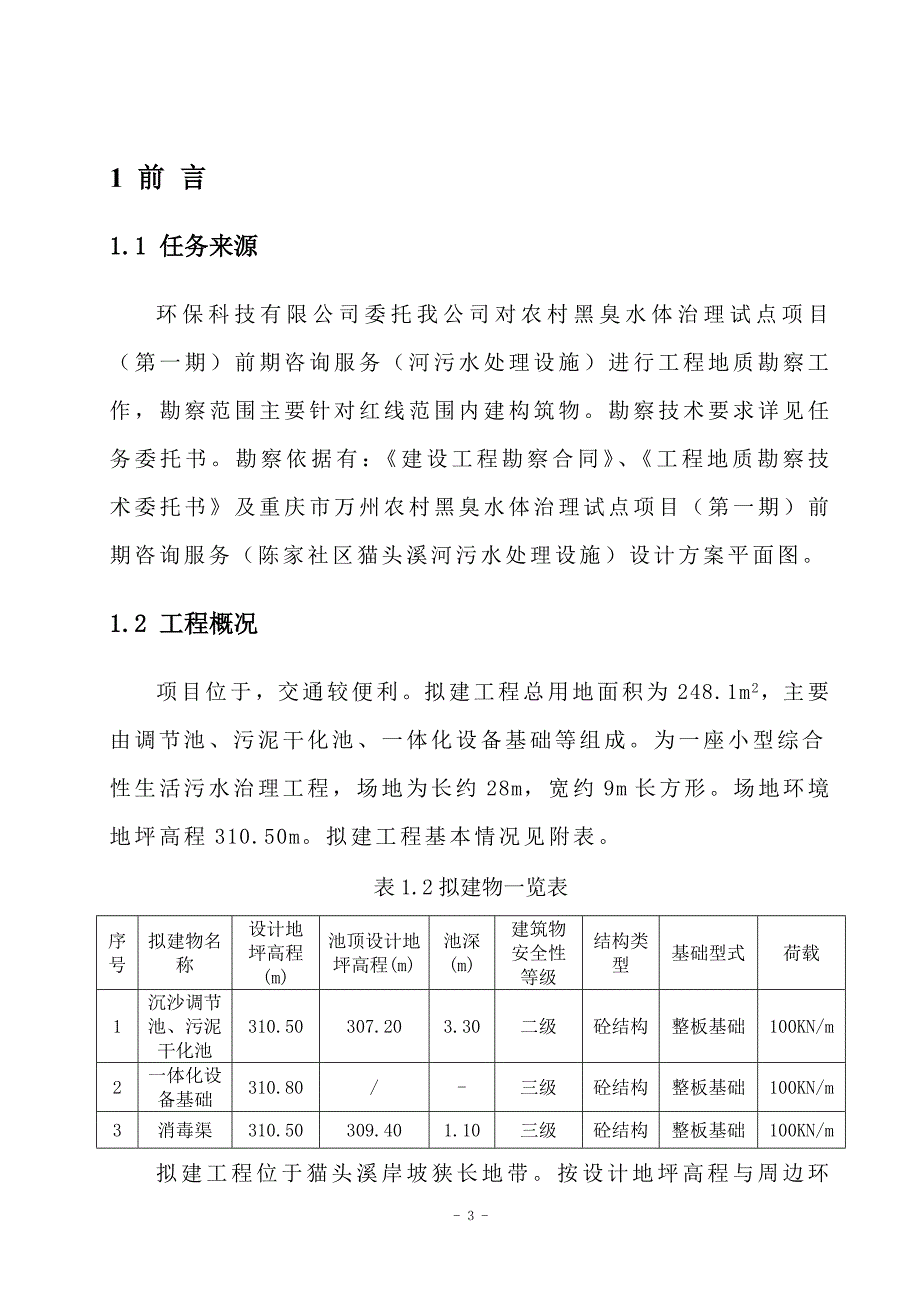

3、 1份附件3、测量成果说明 1份- 36 -1 前 言1.1 任务来源环保科技有限公司委托我公司对农村黑臭水体治理试点项目(第一期)前期咨询服务(河污水处理设施)进行工程地质勘察工作,勘察范围主要针对红线范围内建构筑物。勘察技术要求详见任务委托书。勘察依据有:建设工程勘察合同、工程地质勘察技术委托书及重庆市万州农村黑臭水体治理试点项目(第一期)前期咨询服务(陈家社区猫头溪河污水处理设施)设计方案平面图。1.2 工程概况项目位于,交通较便利。拟建工程总用地面积为248.1m2,主要由调节池、污泥干化池、一体化设备基础等组成。为一座小型综合性生活污水治理工程,场地为长约28m,宽约9m长方形。场地

4、环境地坪高程310.50m。拟建工程基本情况见附表。表1.2拟建物一览表序号拟建物名称设计地坪高程 (m)池顶设计地坪高程(m)池深(m)建筑物安全性等级结构类型基础型式荷载1沉沙调节池、污泥干化池310.50307.203.30二级砼结构整板基础100kn/m2一体化设备基础310.80/-三级砼结构整板基础100kn/m3消毒渠310.50309.401.10三级砼结构整板基础100kn/m拟建工程位于猫头溪岸坡狭长地带。按设计地坪高程与周边环境之间存在高约1.982.19m高环境边坡,破坏后果不严重,边坡安全等级为三级。1.3 勘察依据和执行的主要技术标准1.3.1勘察依据1)建筑工程勘

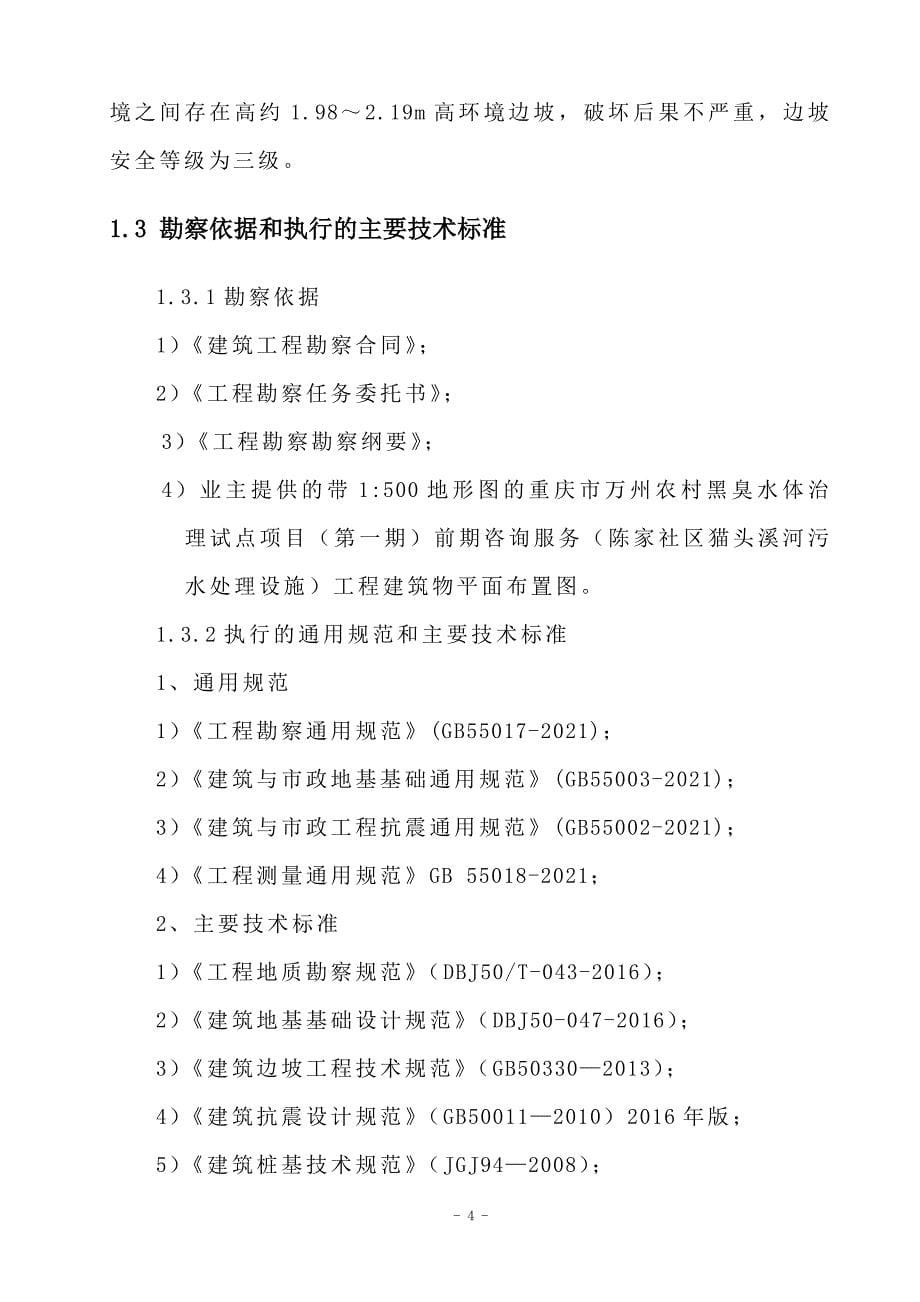

5、察合同;2)工程勘察任务委托书;3)工程勘察勘察纲要;4)业主提供的带1:500地形图的重庆市万州农村黑臭水体治理试点项目(第一期)前期咨询服务(陈家社区猫头溪河污水处理设施)工程建筑物平面布置图。1.3.2执行的通用规范和主要技术标准1、通用规范1)工程勘察通用规范(gb55017-2021);2)建筑与市政地基基础通用规范(gb55003-2021);3)建筑与市政工程抗震通用规范(gb55002-2021);4)工程测量通用规范gb 55018-2021;2、主要技术标准1)工程地质勘察规范(dbj50/t-043-2016);2)建筑地基基础设计规范(dbj50-047-2016);3

6、)建筑边坡工程技术规范(gb503302013);4)建筑抗震设计规范(gb500112010)2016年版;5)建筑桩基技术规范(jgj942008);6)岩土工程勘察规范(gb500212001)2009年版;7)建筑地基处理技术规范(jgj79-2012);8)建筑桩基础设计与施工验收规范(dbj50-200-2014);9)城市测量规范(cjj/t8-2011);10)岩土工程勘察规范(gb50021-2001)(2009年版);11)建筑工程地质勘探与取样技术规程(jgj/t87-2012);12)工程岩体试验方法标准(gb/t 50266-2013);13)土工试验方法标准(gb/

7、t 50123-2019);14)岩土工程勘察安全标准(gb/t 50585-2019);15)建筑地基基础设计规范(gb 50007-2011);16)建筑基坑支护技术规程(jgj 120-2012);17)建筑工程抗震设防分类标准(gb50223-2008);18)中国地震动参数区划图(gb18306-2015);19)其它适用于本工程的技术标准和规范及房屋建筑和市政基础设施工程勘察文件编制深度规定(住建部2020年版)、重庆市岩土工程勘察文件编制技术规定(2017年版)、重庆市岩土工程勘察图例图示规定(2006年版)。1.4勘察目的和任务根据有关规范以及技术委托书要求,本次详细勘察目的和

8、任务是按单体建筑物提出详细的工程地质资料和设计、施工所需的岩土参数,对建筑地基做出工程地质评价,对基础设计、地基处理、基坑支护、不良地质作用的防治等具体方案作出建议。主要应进行下列工作:1)取得附有坐标和地形的建筑总平面布置图,各拟建物及场区的地面整平高程,建筑物的性质、规模、荷载、结构特点,可能的基础类型、尺寸和埋置深度,及对地基基础有特殊要求的有关文件;2)查明不良地质作用的成因、类型、分布范围、发展趋势和危害程度,进行稳定性评价,并提出评价与整治工程所需的岩土参数和整治方案建议;3)详细查明场地的工程地质条件,即地形地貌、地层岩性、地质构造、不良地质现象、地震效应、水文地质条件及腐蚀性、

9、岩石和土分类及空间分布、工程特性等工程地质条件,分析和评价地基的稳定性、均匀性和承载力;4)对需要进行沉降计算的建筑物,提供地基变形计算岩土参数;5)查明场地是否存在“埋藏的河道、沟浜、墓穴、防空洞等”对工程不利的埋藏物;6)查明地下水埋藏条件,提供地下水位及其变化幅度;7)判定地表水、地下水和土对建筑材料的腐蚀性;8)确定抗震场地类别,并进行建筑抗震地段的划分,进行场地地震效应评价;9)分析评价设计、施工中可能遇到的其它工程地质问题,并提出处理措施及建议;10)评价场地特殊岩土;11)进行地质条件可能造成的工程风险分析。1.5 勘察工作布置的原则及完成的工作量1.5.1 勘察阶段及勘察范围的

10、判定勘察阶段判定:根据渝建发【2013】346号文相关规定对勘察阶段进行判断(表二,初步勘察判定表)中的判定条件。勘察阶段判定表见附表1.5.1。表1.5.1重庆市房屋建筑和市政基础设施工程勘察阶段判定表判定款项判定条件对应判定条件的场地及工程指标判定结果场地及项目1在复杂场地上建设工程安全等级为一级的建设项目。中等复杂场地、工程安全等级为二级。不符合其他建设场地1滑坡、危岩、崩塌、泥石流、岩溶塌陷等不良地质作用较为发育,且其影响面积占建设场地30%及以上的建设场地。场地内及周边无滑坡、危岩、崩塌、泥石流等不良地质作用。不符合2场地地形坡角大于30的自然土坡或地形坡角大于60的自然岩坡,且其影

11、响面积占建设场地50%及以上的建设场地。场地坡角大于30的自然岩坡影响面积小于建设场地面积的50%。不符合3三峡库区175m蓄水位(吴淞高程)岸线外侧水平距离100米范围内的建设场地。无不符合4存在矿产采空区或地下洞室,且采空区或地下洞顶距离拟建工程最底面小于2倍洞跨的建设场地。无采空区及地下洞室不符合其他建设项目1总建筑规模大于50万m2且高层建筑规模占总建筑规模的比例超过70%的大型住宅小区。总建筑规模小不符合2建筑高度大于200m的超高层建筑。最大高度200m。不符合3总建筑面积超过10000m2的城市轨道交通地下车站或长度大于500米的隧道。非轨道交通及隧道工程不符合4主跨跨径150m

12、及以上的斜拉桥、悬索桥等缆索承重桥梁以及拱桥,立体交叉线路为3层及3层以上(不计地面道路及地道)的大型互通立交桥梁。非桥梁及大型互通立交项目不符合备注重庆市万州农村黑臭水体治理试点项目(第一期)前期咨询服务(陈家社区猫头溪河污水处理设施),根据该工程的规模、安全等级、场地复杂程度等各项条文的比对,判定结果为“不需要进行初步勘察”。注:1、判定结果为“需进行初步勘察”或“不需进行初步勘察”; 2、“需进行初步勘察”的工程将本表纳入该工程初步勘察文件。本次勘察可直接进行详细勘察。勘察范围判定:根据渝建发【2013】345号文相关规定对勘察范围进行判断,判断结果勘察范围满足规定要求,勘察范围(见平、

13、剖面图标注)满足勘察范围要求。判定表见附表1.5.2。表1.5.2重庆市房屋建筑和市政基础设施工程勘察范围判定表判定款项判定条件对应判定条件的场地、边坡判定结果环境边坡及其影响区域1对于无外倾结构面控制的岩质边坡,勘察范围线到坡顶线外侧的水平距离不应小于1倍边坡高度。/2对于有外倾结构面控制的岩土边坡,勘察范围线应根据组成边坡的岩土性质及可能破坏模式确定,且勘察范围不应小于外倾结构面影响范围。/3对于可能出现土体内部滑动破坏的土质边坡,勘察范围线到坡顶线外侧的水平距离不应小于1.5倍边坡高度。勘察范围线到坡顶线外水平距离大于3.5m(1.5倍)边坡高度。满足勘察范围要求4对可能沿岩土界面滑动的土质边坡,勘察范围线应大于可能沿岩土界面滑动的土质边坡后缘边界,且还应大于可能沿岩土界面滑动的土质边坡前缘边界(即剪出口位置)。/基坑边坡及其影响区域1岩质基坑边坡勘察范围线到基坑边线外侧的水平距离不应小于其基坑深度的1倍。/2土质基坑边坡勘察范围线到基坑边线外侧的水平距离不应小于其基坑深度的2倍。对于土质基坑(强风化基岩按土体考虑)边坡,勘察范围线到坡顶线外侧的水平距离大于1倍边坡高度。满足勘察范围要求3当需要采用锚杆(索)支护时,勘察范围线到基坑边线外侧的水平距离不应小于其基坑深度的2倍。/1.5.2 勘察手段的选择根据实地踏勘,结合前期工作的成果及
