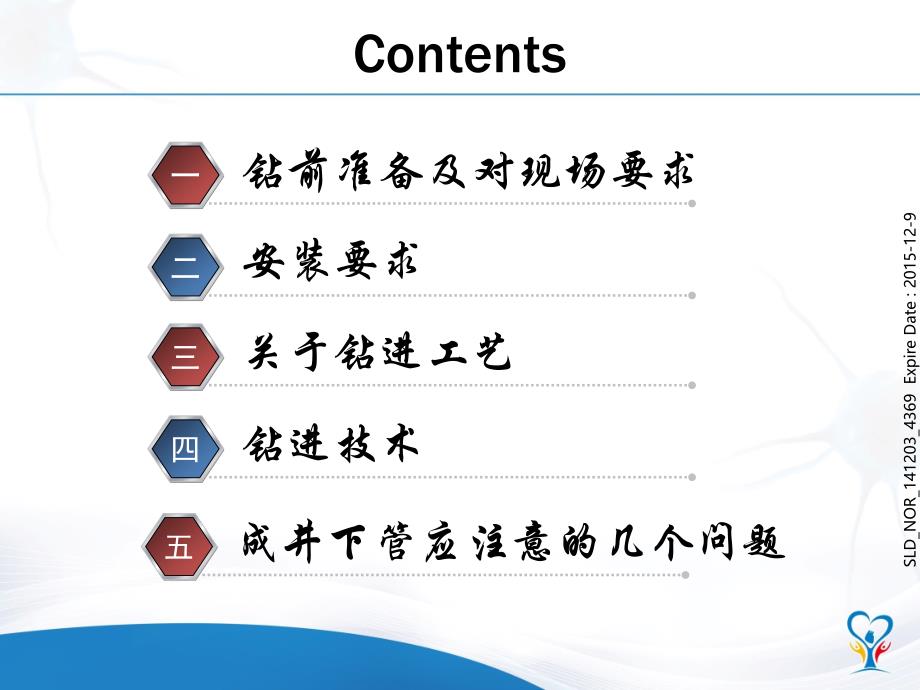

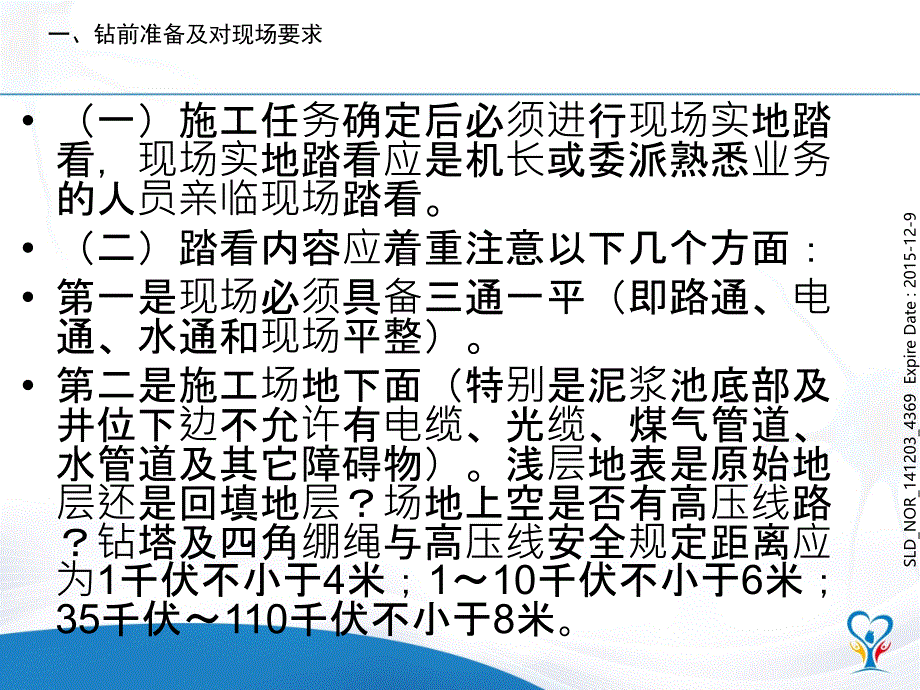

1、 sld_nor_141203_4369 expire date : 2015-12-9 sld_nor_141203_4369 expire date : 2015-12-9钻探施工安全技探施工安全技术方面的方面的有关有关问题王贵清 sld_nor_141203_4369 expire date : 2015-12-9contents钻前准备及对现场要求 一安装要求 二关于钻进工艺 三钻进技术 四成井下管应注意的几个问题 五 sld_nor_141203_4369 expire date : 2015-12-9(一)施工任务确定后必须进行现场实地踏看,现场实地踏看应是机长或委派熟悉业务的人员

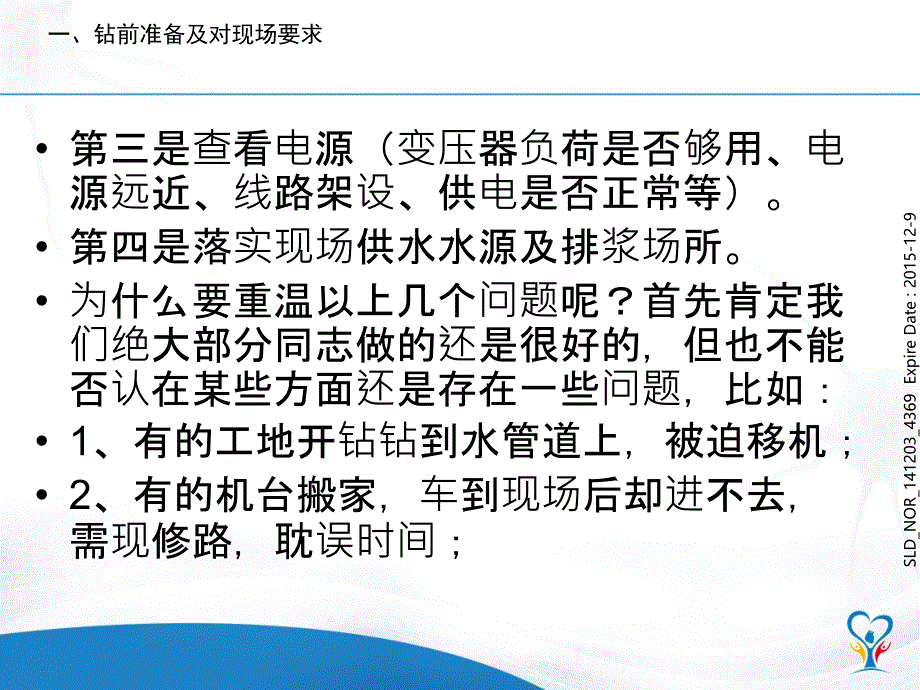

2、亲临现场踏看。(二)踏看内容应着重注意以下几个方面:第一是现场必须具备三通一平(即路通、电通、水通和现场平整)。第二是施工场地下面(特别是泥浆池底部及井位下边不允许有电缆、光缆、煤气管道、水管道及其它障碍物)。浅层地表是原始地层还是回填地层?场地上空是否有高压线路?钻塔及四角绷绳与高压线安全规定距离应为1千伏不小于4米;110千伏不小于6米;35千伏110千伏不小于8米。一、钻前准备及对现场要求 sld_nor_141203_4369 expire date : 2015-12-9第三是查看电源(变压器负荷是否够用、电源远近、线路架设、供电是否正常等)。第四是落实现场供水水源及排浆场所。为什么

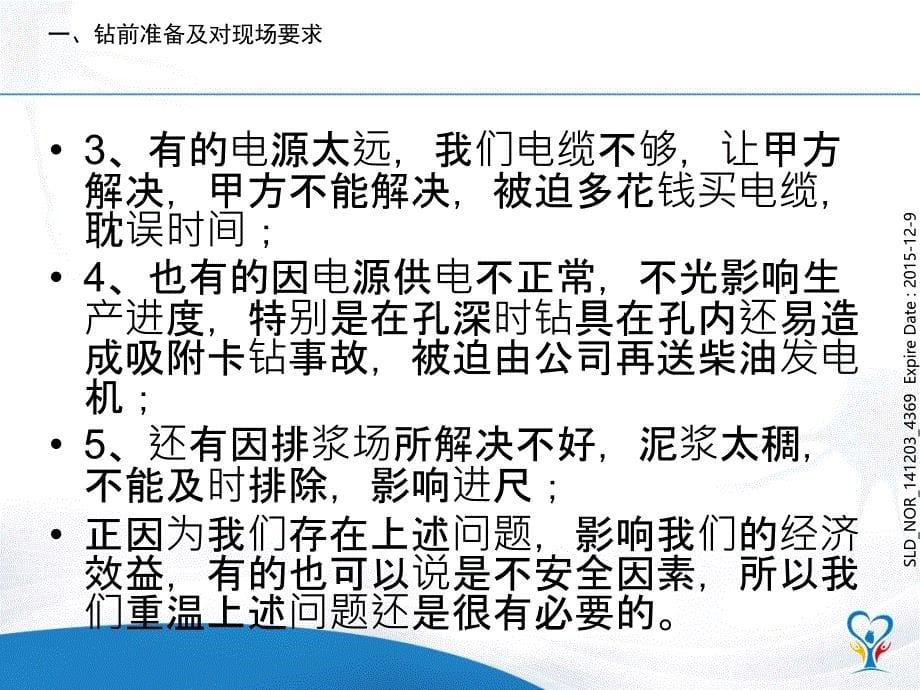

3、要重温以上几个问题呢?首先肯定我们绝大部分同志做的还是很好的,但也不能否认在某些方面还是存在一些问题,比如:1、有的工地开钻钻到水管道上,被迫移机;2、有的机台搬家,车到现场后却进不去,需现修路,耽误时间;一、钻前准备及对现场要求 sld_nor_141203_4369 expire date : 2015-12-93、有的电源太远,我们电缆不够,让甲方解决,甲方不能解决,被迫多花钱买电缆,耽误时间;4、也有的因电源供电不正常,不光影响生产进度,特别是在孔深时钻具在孔内还易造成吸附卡钻事故,被迫由公司再送柴油发电机;5、还有因排浆场所解决不好,泥浆太稠,不能及时排除,影响进尺;正因为我们存在上

4、述问题,影响我们的经济效益,有的也可以说是不安全因素,所以我们重温上述问题还是很有必要的。一、钻前准备及对现场要求 sld_nor_141203_4369 expire date : 2015-12-9(一)我们地热井钻探规程中明确规定,钻塔安装前首先进行场地平整夯实,在塔基的四个角和井位前后用混凝土预制底座,要求长2米,宽1米,深0.5米。如果地基系回填较松软地层则应酌情加宽加长混凝土底座,以保证钻塔的稳固性。底座打好后,必须找好基座水平,方可安装基台木,基台木调整好水平后将各连接螺杆紧固,方可进行安装钻塔。二、安装要求 sld_nor_141203_4369 expire date : 2

5、015-12-9对以上这个问题,有的机台做的较好,有的机台做的较差。比如:有的机台是简单的进行一下现场平整,就进行安装,根本不考虑夯实问题;有的基台木安完后也不找平就进行安装,安装完毕后,天车钻盘中心和井口根本不成一线,再用千斤顶顶塔角垫东西找平,这种做法是极不恰当的。我们说打水泥座不一定要求千篇一律,有的地基是原始地层,较硬,可以不打;有的地层松软,系回填地层;有的一边软一边硬,你即不打混凝土座又不进行夯实,怎能保证钻塔的稳固性呢?由于不按规程执行是比会出现如下问题,例如:二、安装要求 sld_nor_141203_4369 expire date : 2015-12-91、我们在德州工地施

6、工,进了一部张家口出的管子塔,塔件都是用销子代替螺丝联接,安装钻塔时安至第三层就没法安了,说人家塔有问题,让厂家来人,厂家来人后,首先找我们安的基座水平,结果角与角差7公分多,所以塔件错眼对不上,不好安装。以后注意了这一问题,安装很顺利。2、由于不进行地基夯实,施工中地基局部下沉,天车、转盘中心、孔口三点不成一线,造成提下钻困难,挂补芯,多次用千斤顶垫塔角。二、安装要求 sld_nor_141203_4369 expire date : 2015-12-93、由于地基局部下沉,顶垫塔角造成基台木中间悬空,成井下管时因基本是有弹性的,管子越下越重,下上浮力塞,由重变轻,所以一会往这边歪,一会往那

7、边偏,三点不成一线,管子对不正,丝扣不好上,来回换管子,同志们即受了累,时间长了还怕管子吸附卡钻造成事故。4、安装不正也不找水平还会出现斜孔。如有的机台开钻几十米就斜的无法干了被迫移孔,是否也与安装有关,因没到现场不敢做出正确判断。总之,不按规程执行,后患无穷,希望大家引起注意。二、安装要求 sld_nor_141203_4369 expire date : 2015-12-9(二)我们规程中明确规定,整个安装工作应在机(班)长的统一指挥下进行,安装钻塔必须进行明确分工,上塔人员各角要强弱搭配,以老带新,上塔人员必须戴安全帽,系安全带,不准穿带钉子鞋或赤脚,塔上人员要互相配合,有癔病、高血压、

8、恐高症等不适应高空作业的人员不得上塔工作,塔上塔下不准同时作业,必要时塔上塔下人员必须遥相呼应,塔上人员不得掉螺丝工具等,需要往下扔东西时,必须等下边人员远离后进行。二、安装要求 sld_nor_141203_4369 expire date : 2015-12-9对于上述规定,有些同志做的比较好,但有些同志存有严重的麻痹思想和侥幸心理。如有的不戴安全帽、不系安全带;有的虽系安全带但就是不挂,或不挂在安全的地方。如把安全带系在吊杆上,吊杆倒了,人也掉了下来;还有在拆笼门斜拉时由于不挂上安全带,砸掉下边的销子后又砸上边的销子晃了下来。以我说这两次事故都是完全不应该发生的,如果事前有人提醒他将安全

9、带系上,挂到安全的地方,事故就不会出现。二、安装要求 sld_nor_141203_4369 expire date : 2015-12-9有的同志强调安全带高挂低用,我说在没有条件高挂的情况下,低挂虽然有些不方便,但不等于不能工作,在安塔腿或卸塔腿时怎么高挂?我们以前不用吊杆建塔时安全带拴在平樑上照常工作,不等于不高挂就无法工作。不管怎么说,必须是安全带要挂在牢固安全的地方才能工作,塔上的同志更应当相互监督。二、安装要求 sld_nor_141203_4369 expire date : 2015-12-9在在这里我也建里我也建议:今后要安塔:今后要安塔时,机,机长应在在上塔工作的人上塔工作

10、的人员中明确一个操作熟中明确一个操作熟练的、的、认真真负责的、的、责任心任心强的同志具体的同志具体负责塔上人塔上人员的工作。的工作。对不服从指不服从指挥,不系安全,不系安全带,违章的人章的人员不准在塔上工作。生命只有一次,不准在塔上工作。生命只有一次,奉奉劝那些存在那些存在侥幸心理,不重幸心理,不重视安全的同志,安全的同志,千万不能拿生命当儿千万不能拿生命当儿戏。再就是我。再就是我们还发生生过往下扔斜拉往下扔斜拉时扠扠伤同志的腿。同志的腿。在塔在塔下工作由于不戴安全帽,上下工作由于不戴安全帽,上边掉下螺掉下螺丝来将来将头砸破,破,这都是血的教都是血的教训,希望大家千万不,希望大家千万不能掉以能

11、掉以轻心。心。 二、安装要求 sld_nor_141203_4369 expire date : 2015-12-9我去工地我去工地时曾曾发现,我,我们快到工地快到工地时有的同有的同志志发现我我们来了就来了就轻声喊着:声喊着:“队上来人啦,上来人啦,快!快!快!快!”于是忙着戴安全帽,系安全于是忙着戴安全帽,系安全带。以我言,你戴安全帽也好,系安全以我言,你戴安全帽也好,系安全带也好,也好,不是戴不是戴给哪一个人看的,而是保哪一个人看的,而是保证你自己安你自己安全的,不戴全的,不戴罚款不是目的,而是通款不是目的,而是通过这种手种手段促使你做到安全,是段促使你做到安全,是对你本人你本人负责。希望

12、。希望大家大家认真反思,提高真反思,提高对安全工作重要意安全工作重要意义的的认识。 二、安装要求 sld_nor_141203_4369 expire date : 2015-12-9二、安装要求 v另外就是钻塔安装完毕后绷绳的埋设。v绷绳应当用12.5毫米以上的钢丝绳,高度18米以下的钻塔设四根,高度18米以上的钻塔应设8根,要求对角均匀拉设,坠角(也叫地锚)埋深不少于1.5米,坠脚长11.5米,埋好夯实,绳绷应用紧绳器紧固,各根张力要相符,绷绳与水平面夹角要小于45度,这都是我们规程中所规定的;但是有些同志对这些要点重视不够,不认真埋设、场地不允许是另一回事,场地允许的情况下应尽量按要求办

13、理,而不能把绷绳当摆搭。 sld_nor_141203_4369 expire date : 2015-12-9二、安装要求 我去工地检查验收时曾经抓着绷绳拉出来过,又重新埋设,这不是掩耳盗铃自己欺骗自己吗?大家都知道孔深时钻杆往后立,升降机偏后,孔内有劲时,强力起拔,后两腿受力大,容易将钻塔拉歪,我们在使用17.5米钻塔时曾拉歪过钻塔;我所见过的几次拉歪钻塔全是往后倒,因此,前边两角的绷绳更为重要。希望大家不要忽视绷绳的作用,它就像人抬东西一样,你扶着东西它就不打晃,要不走动起来就东倒西歪。 sld_nor_141203_4369 expire date : 2015-12-9下边我再着重强

14、调一下人字钻塔的安装,目前来看,我们使用过的人很少,即使使用过,时间也不长,人字塔看起来很简单、安装方便也安全,但你脑子里没有安全二字,不认真对待,做不到一想二看三再干,照样出问题。比如去青海之前我们在家都进行了安装,拉起来又放倒很顺利、安全。怎么干大家都很明白了。为什么去了时间不长,起塔时没事,落塔时就出事了呢?其实就是不想不看不管不顾的蛮干、说难听一点就是瞎干。这个时候其他人都没看见吗?砸掉一个塔腿销子再去砸那个腿的销子,为什么就没个人提醒他一句呢?如果有一个人喊一声上边有人,绳没拉紧不能砸,这个事故完全可以避免。二、安装要求 sld_nor_141203_4369 expire date

15、 : 2015-12-9下面说一下,使用人字塔虽说孔浅重量轻,不用混凝土打底座,但是安前地基也必须平整,夯实,基木紧连后找好水平后再安塔,塔腿的连接是法栏连接,腿的子母扣处不能夹杂泥土,法栏螺丝应对角拧紧,法栏周围的缝隙应相等,如先紧一边,一边缝大、一边缝小、接起来的塔腿就会弯曲,就会减少塔的承载力。起塔架的绷绳埋设距离不能少于10米,坠脚(也叫地锚)坑挖深1.5米,坑应挖成丁字型,坠脚长应为1.5米,绳卡每根不少于4个。二、安装要求 sld_nor_141203_4369 expire date : 2015-12-9各部位检查好后,起塔时有机、班长统一指挥。无关人员应远离,当塔起离地面约1

16、米时应停止。再由机班长亲自检查起塔架坠脚及绳绷的卡子是否松动。如各处正常再行起塔,起塔时塔的起落范围严禁人员穿过。起塔时升降机要有机长指定特别熟练的人员操作,做到一慢二稳。塔拉起后要迅速将副腿销子穿上,当两个副腿销子穿好,角度调整好,再把升降机绳松开,埋设前后4根绷绳。人字塔不同与4角塔,人字塔前后全靠绷绳使劲,请一定要严格按照以上说的起塔架绷绳的埋设要求埋设。 二、安装要求 sld_nor_141203_4369 expire date : 2015-12-9钻孔施工完后放落塔前必须把前场清理好,将放塔主绳穿好,升降机绳盘好拉紧,塔上的人员下来,有机长统一指挥,人员离开、松掉塔绷绳,最后再打

17、掉副腿销子,慢慢下放。塔下落时严禁在起落范围内穿过。只要大家重视了还是很安全的。再就简单提一下塔板及活动工作台的安装及应注意的问题。塔板要质量好的,厚度应不少于50毫米厚,一定安牢,活动工作台钢丝绳,及防坠器要经常检查。这方面也是有教训的,如原801队,张因不系安全带,塔板断掉下来摔死。活动工作台主绳磨断,防坠器失灵,把的腿蹲伤,说的意思就不怕一万、就怕万一。二、安装要求 sld_nor_141203_4369 expire date : 2015-12-9最后再说一下机械设备的安装:机械设备安装必须稳固、周正、水平;特别是钻机机座螺杆不能减少,螺杆应上紧并上背帽,如孔深时,重量大,一但螺帽拉

18、掉,再整好,时间一长恐怕造成孔内吸附卡钻。机器的皮带轮应对正,两轮的边应成一条直线,否则会出现皮带松紧不一样,并磨损严重,拉力减少。有传动出露的地方就应有罩,有套,并要安装牢固。如同志就是因为在汽车钻上滑倒在没有防护罩的传动轴上边受伤的,造成终生伤痕。二、安装要求 sld_nor_141203_4369 expire date : 2015-12-9(一)首先讲一下一开开钻时,必须注意要轻压慢转,尽可能避免主动钻杆摇摆。由于我们所使用钻机没有主轴导正,高压胶管较重,容易坠偏,应设法提吊胶管达到水平正直,以防钻孔开孔偏斜。如开钻后发现地层系回填地层,易坍塌、严重漏浆等,待穿过后应将护壁管下在较硬

19、的粘土层上,必要时用水泥浆固井。要保证护壁管下正,待水泥浆凝固后方可二开。二开时应加钻铤,钻铤上应加小于护壁管内径的扶正器。特别是扫管子底部水泥时要轻压慢转,待钻进超过第一根钻铤深度时,提出换上与钻头相匹配的钻铤再加到正常钻进时的钻压值,进行钻进。以往我们有的钻机不注意就吃过亏,如在莱西施工时,孔深几十米斜的起下钻很不顺利,被迫移孔。三、关于钻进工艺 sld_nor_141203_4369 expire date : 2015-12-9(二)起下钻应注意的几个问题第一是起钻过程中如发现有泥包现象时,发现有阻力而又不能有效清除,则禁止在连续遇阻或有抽吸作用的情况下,强力提拉起钻,应来回提下,或对

20、上主动钻杆循环钻井液,边冲边提,直到正常井段再按正常的办法提钻。第二是起钻时,井口液面下降或外溢,钻具重量增大,必须停止起钻,应循环钻井液,采取措施,消除泥包,边循环边提,直至正常。三、关于钻进工艺 sld_nor_141203_4369 expire date : 2015-12-9对以上两个方面,有的机台执行的好就不出事,执行的不好或不执行就出现了卡钻事故。如机台在惠民施工时造成钻孔报废;在德州机台施工水井钻孔时、在恩城施工时都发生类似的事故,都是强拉造成的,都被迫放炮炸开钻杆移孔重打,给公司造成很大的经济损失,同时也有损于我们队伍的形象。退一步说就是强行拉上来,下钻时也不会正常。因为由于

21、抽吸作用已把孔壁抽塌。在滨州孔,时常发现下钻遇阻扫孔,也是其中原因之一,我亲眼看到提钻时泥浆外溢,当班班长操作升降机照提不误,由于反复破坏孔壁,造成孔壁稳定性越来越差,致使每次下钻都要大孔段扫孔,即不安全又影响生产进度。三、关于钻进工艺 sld_nor_141203_4369 expire date : 2015-12-9第三是提钻时要明确专人关注孔内浆面,要始终保持泥浆不低于地面,以防止塌孔,泥浆下落超过地表水位,地表水就会给予孔壁压力,造成坍塌。有一次在河北武邑施工,提钻时我到井口看不到泥浆,让当班班长加浆,班长往孔内看了一眼说,不用加,还能看见呢!当时正是雨季,地表水位很浅,这么大的口径

22、,又没下护壁管,下降10米也能看见,8米也能看见。看见是个什么概念?什么标准?叫我说,他对水压、护孔的概念根本就不明白。三、关于钻进工艺 sld_nor_141203_4369 expire date : 2015-12-9比如我们在德州肖何庄施工时,看班人员睡觉,孔内因缺水塌孔将井管创的靠到基台木上,费了好大的劲才勉强正过来;在大酒店看班时塌孔、被迫将钻孔回填,还有在工地看班时,因缺浆塌孔面积很大,被迫拆钻塔回填重新安装。有的同志片面强调下钻遇阻是地层的事,是缩径造成的。我不否认有的地层能缩径,但是如果提上钻来接着下钻就下不去,才几个小时的时间,如照这个速度缩径的话,我们下钻后一般一钻就是三

23、、四天,这个钻孔不就缩没了吗?你还能提上钻来吗?三、关于钻进工艺 sld_nor_141203_4369 expire date : 2015-12-9再举一个例子,如在孔施工,终孔后,准备电测井,急慌急忙地把钻提上来下钻测井,结果下不去,然后提出再下钻通孔,通孔到底经一段时间钻井液循环,提上钻来再次下测井探头,还是下不去,被迫再次下钻通孔。这时测井人员因等待时间长着急,领导让我去,我考虑也没什么好办法,只是看着提钻时孔口泥浆的变化情况,另外让其注意慢提,免得钻头上提时,泥包越挂越大,泥浆回流不及,形成抽吸作用。结果慢慢提出来,再下去测井就很顺利的下去了。所以说,如果地层很松软,孔壁不稳定,提

24、钻时应时常观察拉力表的变化,不能只按着提升把,以拉动为标准。三、关于钻进工艺 sld_nor_141203_4369 expire date : 2015-12-9第四是下钻时如果发现井口不返浆或钻杆喷浆,必须停止下钻,应立即接上方钻杆开泵循环,开泵时应小排量顶通,然后逐渐增加排量,待环状空间畅通,钻柱内外压力平衡后方可继续下钻。如送浆不通,应立即提钻检查。下钻时不应过快,以防止激动压力造成塌孔,下钻遇阻时,严禁蹲闯,阻力超过35吨不得强行冲下,应立即对上方钻杆送浆向下反复划眼,划眼时不能放的太快,阻力消除后再继续下钻。三、关于钻进工艺 sld_nor_141203_4369 expire d

25、ate : 2015-12-9下钻后送浆前必须先将泥浆池的泥浆调整好,再开泵送浆,以免内外比重相差较大送不通,再打开钻杆时造成返喷。孔深时不应一次下到底,应分段循环好后再下到底。有时一次下的过多送不通水,有时还会把浆压到地层里去。我们机台在临邑施工时,下钻送浆时间不长,下钻时挂下去的钻渣,泥皮还没循环上来,池子里就没浆了,等大家忙着把浆弄好,再送浆,送不通了,想提也拉不动了,造成埋钻,给公司造成很大损失。三、关于钻进工艺 sld_nor_141203_4369 expire date : 2015-12-9再就是下钻时要拧紧钻杆,并检查钻具丝扣,以防止脱落钻具。这方面我工程钻也有教训。如在工地

26、,把麻花钻掉进去,没捞上来,移孔重打,让人家挖基础时给挖出来了。还有一次开口后提上来,第二个回次下钻时掉了麻花钻头不知道,光一个主动钻杆钻进,提起来发现没钻头了。捞了一天没捞上来,领导把我叫去,经分析是第二个回次是假进尺,下边没钻头,你捞什么,事故头在上边里,我重新下开孔管,将事故头套进来,再下钻杆去对,很快对上,半个小时解决了问题。三、关于钻进工艺 sld_nor_141203_4369 expire date : 2015-12-9还有一次我们在一棉打水井,成井后下钻冲孔,脱落钻具,将井底穿透,钻杆接头都穿过去,捞着后,拉到接头挂井底管时拉不动,后来想办法,费了很多劲拉上来了,如果真正拉不

27、上来,返又跟着转,还真不好处理,放炮还怕把井管炸坏。很容易造成大的损失。更可笑的是工勘处给油毡厂捞泵时,钻杆脱落到四下去了,产生了四个头,钩子使不上,锥子跟着转吃不上扣,捞了一天半,一根也没捞上来,后来叫我去,当时我想在管子里还不好捞,去后下了一趟钻,根据事故头深度断定,一定是多头事故,回来后加工了活门打捞桶,下了四次钻,一次一个头,连泵一块全部捞出。三、关于钻进工艺 sld_nor_141203_4369 expire date : 2015-12-9还有跑钻问题,在东营方面施工地热井时,由于下钻过猛,精力不集中造成跑钻,钻杆、提引器都掉进去了,造成钻孔报废。在德州化肥厂施工时,跑钻也是钻杆

28、、提引器都掉进去了,经处理斜过去成井了,因抽水出沙,勉强交井,剩余钱不好要。所以要强调一下,下钻前,首先应检查一下升降机是否灵活好用,操作人员必须高度精力集中,稳中求快。三、关于钻进工艺 sld_nor_141203_4369 expire date : 2015-12-9另外说一说在提下钻过程中要注意,不要往孔内掉东西,以往同志们由于不注意,有的把工具放在不安全的地方,有的因失手,有的因操作不当,施工中往孔内掉小锤、大锤、钣子、钳子、垫钗、半个垫钗盘等,有的处理上来了,有的挤到边上去啦。总之都给单位造成了一定的经济损失,特别是在招远施工时不小心将半个垫钗盘掉进井内,由于孔壁不完整,物件较大,

29、形状不规整,想了很多办法也未能处理上来,造成钻孔报废,对单位的声誉、经济各方面都造成较大的影响和损失,如果我们的同志都小心谨慎一点,都是完全可以避免的。三、关于钻进工艺 sld_nor_141203_4369 expire date : 2015-12-9(一)开钻前,泥浆池加水不易过多,因为我们都是清水开钻,不搅拌泥浆,一但上部砂层较多,进尺较快,强行加杆,抢进尺就会发生埋钻。如在德州泵站,德州开发区、夏津施工时都在100米左右发生了埋钻事故,虽然都较顺利的处理上来,但增加了费用,耽误了时间。泥浆池少加水,如没有厚砂层,可以待泥浆达到18秒以上再逐渐添加,再就是一但遇到厚砂层进尺很快,打完上

30、余应多冲一会,等砂子都悬浮上来之后再加杆就更安全了。四、钻进技术 sld_nor_141203_4369 expire date : 2015-12-9(二)孔深钻进时如遇很松软或不交结砂层进尺很快,也不应提起来急着加杆,应提起划眼一至二次,划眼时应控制下放速度,有利清除螺旋孔,划眼到底,多冲一会再加杆,以免加上杆后送不通水,再提不动造成事故,这样的事我们也发生过,造成钻孔报废。四、钻进技术 sld_nor_141203_4369 expire date : 2015-12-9(三)请注意不能打懒钻。要根据下钻前检查的钻头情况和孔壁情况决定钻进时间,如果钻头好,进尺快,提下钻无阻力可以适当放长

31、一点时间,如果钻头已用过或不了解质量情况,提下钻不畅通,就应少钻一些时间就提钻检查,不能不管什么情况都要一钻就是三、四天,心中有数加小心是非常重要的。否则就会出事。如我们曾多次掉过牙轮钻头及牙轮,牙轮掌扩孔钻头翼片等,有的用抓子抓上来了,有的用磨鞋磨掉,也有的挤到边上去,还有的处理不上来,造成钻孔报废。总之,同志们受了累,误了时间,给公司造成经济损失。四、钻进技术 sld_nor_141203_4369 expire date : 2015-12-9(四)修理设备时要把钻具提离井底,指定专人活动钻具,修理时间较长,应将钻具提出,如遇突然停电,要立即设法将钻具提离井底,用人工不断转动,以免卡钻。

32、四、钻进技术 sld_nor_141203_4369 expire date : 2015-12-9(一)完钻后提钻时,应认真校正孔深,做到准确无误。下管前认真丈量井管,并按设计编排入井顺序。如有时下管一切顺利,最后只差几米下不到井底,造成滤水管错位,给甲方不好交待,到底什么原因难说,都说没错,泥浆那么稠,不会有什么沉淀,何况还留沉淀孔一般10米左右,不得不或疑丈量井管或井深有问题,这样的事在德州、河北等地施工都不止一次发生过。也有水井也有地热井,最后也没有找出原因。五、成井下管应注意的几个问题 sld_nor_141203_4369 expire date : 2015-12-9(二)下管前

33、应检查钻机离合器、升降机制带。有问题修好后再下管,以免下至井深时离合器打滑,制带打滑,拉不动,这时如修理,时间以长井管会吸附着,拉不动,下不去,造成事故。如机台下管时,拉到40吨左右就拉不动,是非常危险的。又如一次悬挂下管下送时,由于提引器磨损严重,缺口变形拉脱掉,再换一个旧提引器还是挂不住,拉不起来,直至换了个新钻杆接手,才挂着点,勉强提起,慢慢放下去,非常危险吓人。希望一定不能有凑合思想,要提前认真检查。五、成井下管应注意的几个问题 sld_nor_141203_4369 expire date : 2015-12-9(三)下管时如遇阻,不能强力冲、蹲,提起点转个方向,看着钻压仪的重量慢下

34、,如超过正常5吨不能再下,应全部提出,再下钻通孔,直至畅通无阻后再下,以免全井报废。这样的事我们也是有教训的。如在河北武邑施工时下不去提不上来,造成报废,移孔重新施工。如果说强调地层的原因,为什么再重新施工就成功了呢?我认为还是应从主观上找原因,不应强调客观,不敢正视自己的错误,对发展提高是没有好处的。五、成井下管应注意的几个问题 sld_nor_141203_4369 expire date : 2015-12-9(四)再就是提醒大家下管时下放速度不要太快,因为井管与孔壁的环状间隙有限,滤水管上边又绑上四五组胶皮伞,下管太快,压力激动也能造成塌孔。下管太快,泥浆因环状间隙小回流不急,被压到地

35、层里去,上部浆跟着下,造成上部井段缺浆因而也会塌孔。如我们在东营施工时,小管下完,准备下大管时,突然塌孔,(恐怕也不外呼这两个原因吧)。塌孔后下不去,也提不动,无办法的情况下为挽回损失,我们采取返管、套洗的办法,因考虑到大部分滤水管能够对上含水层,水量,水温问题不大。反出150多米直径178小管,又下入150多米直径273大管,对接好就此成井,水温、水量虽达到合同要求,但也造成了不少的损失。五、成井下管应注意的几个问题 sld_nor_141203_4369 expire date : 2015-12-9同志们,在一年一度的黄金季节,领导把我们聚集在一起,给予我们一个互相学习的机会,我认为是非

36、常有必要的,希望同志们珍惜这一机会,认真总结经验,接受教训,提高自我。聪明的人是接受别人犯错误的教训,使自己不犯错误,重犯类似的错误才是最愚蠢的人。事故难免论是极端错误的,希望大家在新的一年里多多接受新事物,研究新问题,做到科学打钻,文明施工,2008年虽然取得了一些可喜的成绩,2009年一定要将安全二字这根弦时刻在脑子里绷的紧紧的。要牛气十足地再创辉煌。以上所讲,错误的地方请领导和同志们提出批评指正。五、成井下管应注意的几个问题 sld_nor_141203_4369 expire date : 2015-12-9 sld_nor_141203_4369 expire date : 2015-12-9
